결과보고서 PPT 10장 구성 예시
가상의 강변구 문화재단 책 축제로 결과보고서 10장 순서와 목표 대비 실적표, 미달 원인, 만족도 조사, 예산 집행표 쓰는 법을 정리했습니다.

결과보고서 PPT는 사업이나 행사가 끝난 뒤 계획서에 적은 목표·일정·예산을 실제 결과와 나란히 놓고, 무엇이 달라졌고 다음에 무엇을 바꿀지 보고하는 자료입니다. 표지, 한 장 요약, 사업 개요, 추진 경과, 목표 대비 실적, 미달 원인, 만족도 조사, 예산 집행, 문제점과 개선 방안, 증빙 목록의 10장이면 됩니다. 막히는 곳은 사진과 숫자를 모으는 일보다 계획서와 맞춰 놓는 일입니다. 현장 사진과 방문객 수만 늘어놓으면 결과보고회에서 "계획서 목표가 얼마였죠?", "못 쓴 예산은 어떻게 되나요?" 같은 질문에 바로 답하기 어렵습니다.
MOVO에서는 사업계획서 PDF, 실적과 예산 집행을 모은 엑셀, 만족도 설문 결과 CSV를 첨부하고 보고 대상과 지킬 조건을 적어 '빠른 생성'으로 보내면, 슬라이드를 만들기 전에 장별 목차를 먼저 보여 줍니다. 목차에서 장마다 결론 제목을 고치고 디자인을 고르면 슬라이드가 만들어지고, 숫자가 틀린 장은 그 장만 골라 고칩니다. 이 글에서는 가상의 강변구 문화재단이 구청 보조금으로 연 이틀짜리 책 축제의 결과보고서 10장을 예로 목표 대비 실적표와 미달 원인, 만족도 조사, 예산 집행표, 개선 방안 쓰는 법을 정리하고, MOVO로 만드는 과정과 실제 템플릿을 보여 드립니다.

결과보고서 PPT는 몇 장, 어떤 순서로 만드나요?
결과보고회에서 듣는 사람이 묻는 순서대로 10장을 만듭니다. 계획대로 했나 → 목표를 이뤘나 → 못 이룬 것은 왜인가 → 돈은 어디에 썼나 → 다음에는 무엇을 바꾸나 순서입니다. 아래 표는 강변구 문화재단이 2026년 10월 3~4일 강변공원에서 연 '강변 가을 책 축제'의 결과보고서입니다. 재단, 축제, 숫자는 모두 가상입니다.
| 장 | 담을 것 | 책 축제 예시의 슬라이드 제목 |
|---|---|---|
| 1. 표지 | 사업명, 기간, 보고 기관, 보고 날짜 | 2026 강변 가을 책 축제 결과보고 |
| 2. 한 장 요약 | 핵심 실적과 집행률, 제안 한 줄 | 방문객 13,560명으로 목표의 113%를 달성했습니다 |
| 3. 사업 개요 | 계획서의 목적·기간·장소·대상·예산 그대로 | 계획서대로 이틀 동안 강변공원에서 열었습니다 |
| 4. 추진 경과 | 계획 일정과 실제 일정, 달라진 이유 | 서점 모집이 1주 늦어졌고 둘째 날 오후에 비가 왔습니다 |
| 5. 목표 대비 실적 | 지표·목표·실적·달성률·판정 | 5개 지표 중 4개를 달성했습니다 |
| 6. 미달 원인 | 미달 지표를 숫자로 나눈 원인 | 비로 취소한 4회를 빼면 정원의 95.7%가 참여했습니다 |
| 7. 만족도 조사 | 응답자 수, 항목별 결과, 지난해 비교 | 620명이 응답했고 편의시설 만족만 지난해보다 낮았습니다 |
| 8. 예산 집행 | 항목별 계획·집행·차액·집행률 | 예산 5,870만 원을 집행했고 잔액은 130만 원입니다 |
| 9. 문제점과 개선 | 문제·원인·개선·담당과 시점 | 다음 해 계획서에 세 가지를 반영합니다 |
| 10. 증빙 목록 | 사진, 설문 원자료, 집행 증빙, 보도 자료 | 증빙 자료 목록 |

그림의 템플릿은 워크숍 결과 보고서라 축제 전용은 아니지만, 이번 응답 막대에 이전 응답을 선으로 겹친 그래프, 항목마다 확인 상태를 붙이는 점검표, 다음 실행 네 칸이 들어 있습니다. 응답 결과 장은 7장 만족도 조사로, 목표 점검표는 5장 목표 대비 실적으로, 다음 결정 장은 9장 개선 방안으로 바꿔 씁니다.
- 장 제목은 결론 한 문장으로 적습니다. '목표 대비 실적' 대신 '5개 지표 중 4개를 달성했습니다'처럼 쓰면 제목만 넘겨 봐도 결과가 보입니다.
- 3장 사업 개요는 계획서에서 그대로 옮깁니다. 결과를 보고 목적이나 목표를 고쳐 쓰면 계획과 결과를 비교할 수 없습니다. 바뀐 것은 4장 추진 경과에 이유와 함께 적습니다.
- 정해진 서식이 있으면 그 목차를 먼저 따릅니다. 협약서나 사업 지침에 결과보고서 서식이 붙어 있으면 그 항목 이름과 순서를 장 제목으로 쓰고, 빠진 항목만 위 표에서 더합니다.
목표 대비 실적은 어떻게 보여 주나요?
계획서에 적은 지표를 같은 이름, 같은 순서로 놓고 목표·실적·달성률·판정을 한 표에 적습니다. 달성률은 실적을 목표로 나눈 값에 100을 곱하고, 판정은 '달성'과 '미달' 중 하나로만 씁니다.

책 축제 예시의 5장 실적표입니다.
| 지표 | 목표 | 실적 | 달성률 | 판정 |
|---|---|---|---|---|
| 방문객(입구 계수기 3곳 합계) | 12,000명 | 13,560명 | 113.0% | 달성 |
| 강연·체험 참여 | 3,000명 | 2,640명 | 88.0% | 미달 |
| 참여 부스(지역 서점·출판사) | 40개 | 40개 | 100.0% | 달성 |
| 현장 도서 판매액 | 3,000만 원 | 3,420만 원 | 114.0% | 달성 |
| 전반 만족도(5점 만점) | 4.2점 | 4.4점 | - | 달성 |
- 재는 방법을 지표 이름 옆에 붙입니다. 방문객은 입구 계수기 세 곳을 더한 값이라 다시 들어온 사람도 셉니다. 이렇게 적어 두면 "같은 사람을 두 번 센 것 아닌가요?"라는 질문에 바로 답합니다.
- 점수는 달성률 대신 목표를 넘었는지만 적습니다. 4.4점을 4.2점으로 나눈 104.8%는 읽는 사람에게 아무것도 알려 주지 않습니다.
- 미달 지표는 숨기지 않습니다. 미달 행만 색을 달리하고, 바로 다음 장에서 원인을 나눕니다.
- 날짜별로 나눠야 보이는 것이 있으면 한 줄 더합니다. 예시의 방문객은 첫날 7,980명, 둘째 날 5,580명입니다. 둘째 날 오후에 내린 비가 6장 미달 원인과 이어집니다.
미달 원인은 숫자로 나눠 적습니다. 예시의 강연·체험 참여 목표 3,000명은 작가 강연 8회(회당 정원 150명)와 체험 30회(회당 정원 60명)의 정원을 더한 값입니다.
| 프로그램 | 계획 정원 | 진행한 회차 정원 | 참여 | 진행 정원 대비 |
|---|---|---|---|---|
| 작가 강연 8회 | 1,200명 | 1,200명 | 1,140명 | 95.0% |
| 체험 30회(4회 우천 취소) | 1,800명 | 1,560명 | 1,500명 | 96.2% |
| 합계 | 3,000명 | 2,760명 | 2,640명 | 95.7% |
목표보다 모자란 360명 중 240명이 비로 취소한 체험 4회의 정원입니다. 진행한 회차만 보면 정원의 95.7%가 찼습니다. 이렇게 나눠 두어야 9장의 개선 방안이 '홍보 강화'가 아니라 '우천 대체 장소 확보'로 이어집니다.
만족도 조사 결과는 어떻게 넣나요?
응답자 수를 먼저 적고, 항목마다 '만족' 응답 비율을 지난해와 같은 문항으로 비교합니다. 비율만 쓰면 몇 명에게 물었는지 보이지 않으니 '82%(620명 중 508명)'처럼 분모를 붙입니다.

책 축제 예시는 행사장 곳곳에 붙인 QR 설문으로 이틀 동안 620명의 응답을 받았습니다. '만족'은 5점 척도에서 4점이나 5점을 고른 응답입니다.
| 항목 | 2026년(620명 응답) | 2025년(410명 응답) |
|---|---|---|
| 프로그램 구성 | 82%(508명) | 76%(312명) |
| 부스와 도서 | 78%(484명) | 75%(308명) |
| 안내와 진행 | 74%(459명) | 70%(287명) |
| 편의시설(화장실·그늘) | 58%(360명) | 61%(250명) |
| 다시 오고 싶다 | 86%(533명) | 80%(328명) |
- 지난해보다 낮아진 항목을 제목으로 올립니다. 다섯 항목 중 편의시설만 61%에서 58%로 낮아졌습니다. 이 장의 제목이 9장 개선 방안의 근거가 됩니다.
- 주관식 의견은 세어서 묶습니다. 예시에서는 편의시설 의견 41건 중 23건이 화장실 대기, 18건이 그늘 부족이었습니다. 대표 문장 한두 개는 그대로 옮겨도 됩니다.
- 응답자가 방문객의 일부라는 것을 적습니다. 620명은 방문객 연인원 13,560명의 약 4.6%입니다. 현장에서 설문에 답한 사람의 의견이니 전체 방문객의 의견으로 넓혀 쓰지 않습니다.
- 문항과 척도는 매년 같게 둡니다. 문항을 바꾸면 지난해와 비교할 수 없습니다. 바꿨다면 표 아래에 무엇을 바꿨는지 적습니다.
예산 집행 내역은 어떻게 정리하나요?
항목별로 계획 금액, 집행 금액, 차액, 집행률을 한 표에 적고, 차액이 난 항목마다 이유를 한 줄씩 붙입니다. 금액은 정산 자료의 값 그대로 쓰고, 합계 줄에서 전체 집행률과 남은 금액을 보여 줍니다.

책 축제 예시의 8장 집행표입니다. 재원은 구청 보조금 5,000만 원과 재단 자부담 1,000만 원입니다.
| 항목 | 계획 | 집행 | 차액 | 집행률 |
|---|---|---|---|---|
| 무대·부스 설치 | 1,800만 원 | 1,780만 원 | -20만 원 | 98.9% |
| 작가 강연료·출연료 | 1,200만 원 | 1,200만 원 | 0 | 100.0% |
| 체험 프로그램 재료·강사비 | 900만 원 | 780만 원 | -120만 원 | 86.7% |
| 홍보·인쇄 | 700만 원 | 690만 원 | -10만 원 | 98.6% |
| 운영 인력·안전 관리 | 1,000만 원 | 1,040만 원 | +40만 원 | 104.0% |
| 보험·장비 임차·기타 | 400만 원 | 380만 원 | -20만 원 | 95.0% |
| 합계 | 6,000만 원 | 5,870만 원 | -130만 원 | 97.8% |
- 차액에는 이유를 붙입니다. 체험 프로그램 120만 원은 우천 취소 4회분(회당 30만 원)을 쓰지 않은 금액이고, 운영 인력 40만 원은 둘째 날 비에 대응하려고 안내 인력 8명을 더 쓴 금액(1명 5만 원)입니다.
- 계획보다 늘어난 항목은 변경 절차를 확인해 적습니다. 협약서나 사업 지침에 항목 사이 금액 변경 절차가 있는지 보고, 승인을 받았다면 승인 날짜를 표 아래에 적습니다.
- 남은 금액의 처리를 적습니다. 잔액 130만 원을 어떻게 처리할지는 협약서에 정한 방법을 따르고, 결과보고서에는 처리 방법과 날짜를 한 줄로 적습니다.
- 1명당 비용을 계산해 둡니다. 집행액 5,870만 원을 방문객 연인원 13,560명으로 나누면 1명당 약 4,330원입니다. 다음 해 예산을 설명할 때 기준이 됩니다.
문제점과 개선 방안은 어떻게 쓰나요?
문제 하나에 원인 숫자, 다음에 바꿀 일, 담당과 시점을 한 줄로 짝지어 적습니다. '홍보 강화', '운영 개선'처럼 누가 언제 무엇을 하는지 빠진 문장은 다음 해 계획서로 옮길 수 없습니다.

책 축제 예시의 9장입니다.
| 문제 | 숫자로 본 원인 | 다음 해에 바꿀 일 | 담당·시점 |
|---|---|---|---|
| 야외 체험 4회 취소 | 10월 4일 14시부터 비, 실내 대체 장소 없음 | 구민회관 강당을 우천 대체 장소로 미리 예약 | 운영팀, 행사 2개월 전 |
| 편의시설 만족 58%(지난해 61%) | 편의시설 의견 41건 중 화장실 대기 23건, 그늘 부족 18건 | 이동식 화장실과 그늘막을 늘리고 배치도에 표시 | 시설 담당, 2027년 계획서 |
| 참여 서점 모집 1주 연장 | 8월 21일 마감 때 신청 31곳 | 모집 공고를 7월로 앞당기고 올해 참여한 40곳에 먼저 안내 | 사업 담당, 2027년 7월 |
- 목표를 넘은 지표도 한 줄 남깁니다. 목표를 14% 넘긴 현장 도서 판매액처럼 잘된 지표는 무엇이 효과가 있었는지 04 칸에 적어 두어야 다음 해에도 유지할 수 있습니다.
- 마지막 장에는 증빙 목록을 둡니다. 현장 사진, 설문 원자료, 집행 증빙, 언론 보도의 이름과 보관 위치를 표로 적으면 "사진은 어디 있나요?"라는 질문에 파일을 찾지 않고 답합니다. 사진은 본문 장마다 한두 장만 넣고 나머지는 이 목록으로 보냅니다.
MOVO로 결과보고서를 만들면 무엇이 다른가요?
- 계획서·집계 엑셀·설문을 한 요청에: 결과보고서의 근거인 사업계획서, 실적·예산 집계 엑셀, 620명 응답 CSV를 같은 요청에 붙입니다. 계획서가 한글(HWP)로만 있으면 PDF로 저장해 올리고, PDF는 100쪽, 엑셀은 .xlsx 파일만 시트 20개·셀 10만 개까지 받습니다. 첨부 한도가 무료 요금제 3개·파일당 5MB, Pro·Max 요금제 10개·파일당 20MB(합계 50MB)라, 2.4MB 계획서와 작은 엑셀·CSV로 된 이 예시의 세 파일은 무료 요금제에서도 들어갑니다.

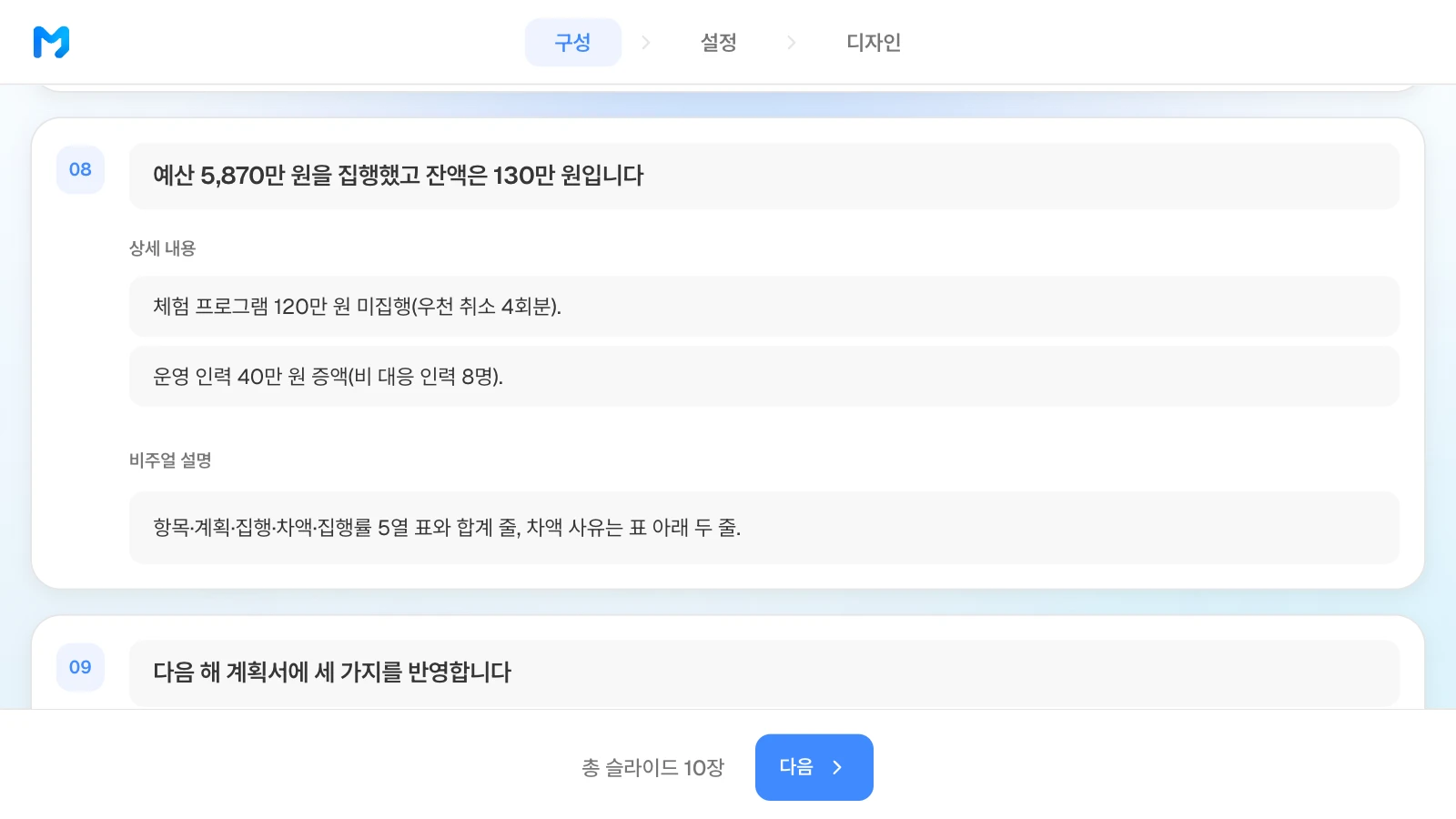

- 생성 전에 계획서와 맞춰 보는 구성 카드: 슬라이드를 만들기 전에 10장이 제목·상세 내용·비주얼 설명 카드로 나옵니다. 3장 카드의 목적과 예산이 계획서 문장과 같은지 여기서 보고, 8장 카드에 "항목·계획·집행·차액·집행률 5열 표"라고 적어 두면 AI가 집행표 장의 모양을 정할 때 이 설명을 참고합니다.
- 현장 사진 넣기: 축제 사진은 에디터 왼쪽 '업로드' 탭의 '이미지 업로드'로 올려 4장 추진 경과처럼 현장을 보여 줄 장에 한두 장씩 넣습니다(PNG·JPG·WebP·GIF, 파일당 20MB까지).
- 보고회 전에 숫자 다시 보기: 실적표·만족도·집행표 장을 하나씩 골라 AI 창에 그 장의 숫자를 항목별로 읽어 달라고 하면, 집계 엑셀과 한 줄씩 맞춰 볼 수 있습니다. AI 창은 덱을 만들 때 넣은 파일을 보지 못하므로, 대조까지 AI에게 맡기려면 AI 창에 집계 엑셀(또는 CSV)을 다시 첨부합니다. 표를 고친 장은 캔버스 아래 '레이아웃 검사'로 겹치거나 잘린 글을 찾습니다.
- 요금제에 따라 달라지는 것: 10장 결과보고서를 AI로 한 번에 만들려면 Pro·Max 요금제가 필요합니다. 무료 요금제의 AI 생성은 한 번에 5장까지이고, 아래 8장 템플릿을 복사해 채우는 길은 무료 요금제에도 열려 있습니다. 구청 제출용 PDF와 PNG·WebP 이미지는 모든 요금제에서 받지만 무료 요금제 파일에는 MOVO 워터마크가 찍히고, 재단에서 계속 고쳐 쓸 PPTX와 Figma 파일은 Pro·Max 요금제 전용입니다.
MOVO로 결과보고서를 만드는 과정
1. 사업계획서와 집계 파일을 첨부하고 요청을 적습니다

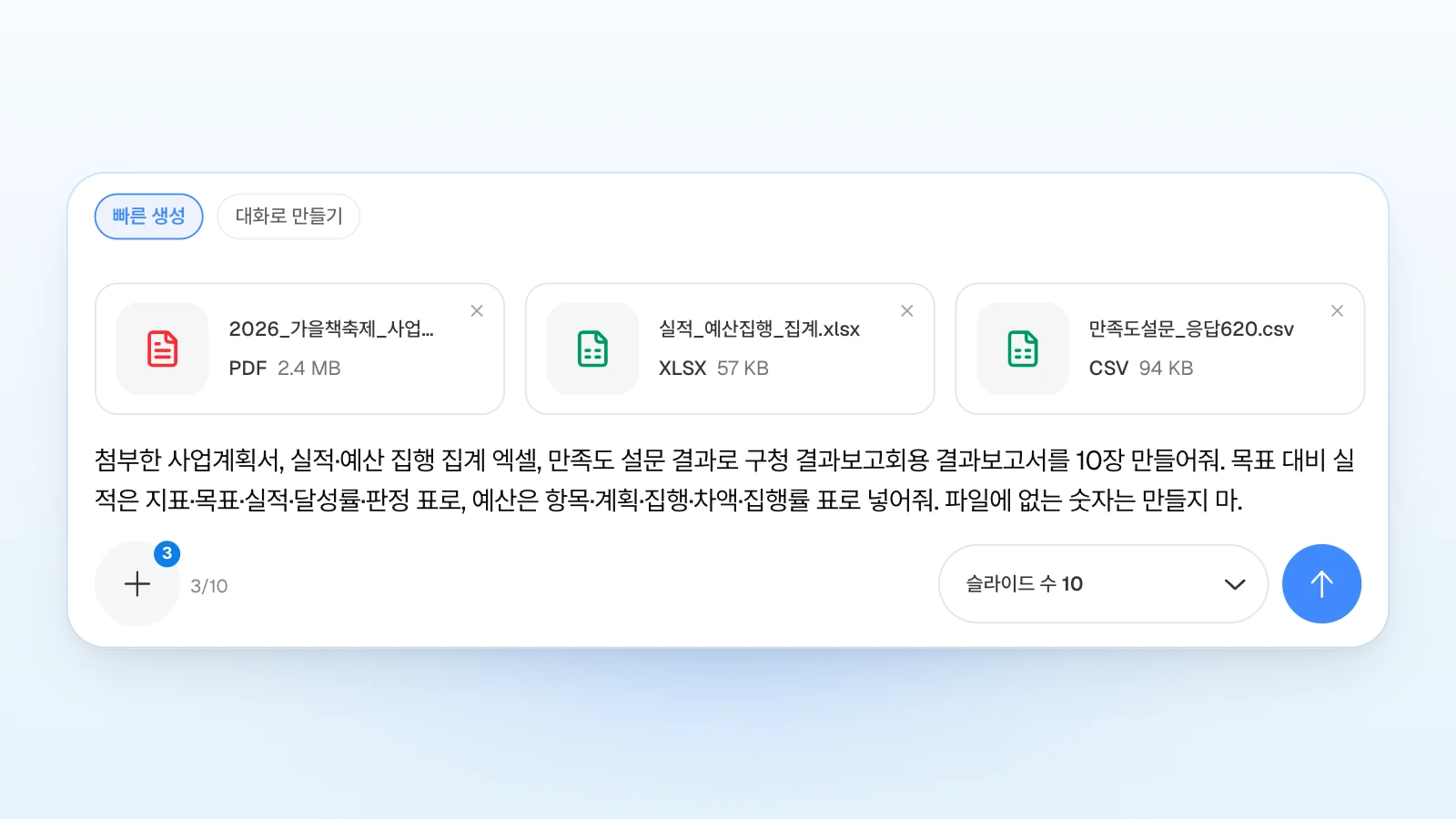

대시보드 입력창에 축제 사업계획서 PDF, 실적·예산 집행 집계 엑셀, 설문 응답 CSV 세 파일을 붙입니다. 요청에는 구청 결과보고회 발표용이라는 것과 '계획서 문장은 그대로, 파일에 없는 숫자는 만들지 말 것' 같은 조건을 적고, '슬라이드 수'를 10으로 맞춥니다. 맨 위 칩을 '빠른 생성'에 둔 채 보내야 다음 구성 단계에서 목차를 계획서와 대조할 수 있습니다. 언론 보도 3건은 링크를 붙여도 MOVO가 열어 읽지 않으니 기사 본문을 복사해 넣으세요.

결과보고회 발표용이라면 이렇게 적습니다.
첨부한 사업계획서, 실적·예산 집행 집계 엑셀, 만족도 설문 결과만 사용해 구청 결과보고회에서 발표할 결과보고서를 10장으로 만들어줘. 2026년 10월 3~4일 강변공원에서 연 '강변 가을 책 축제'이고, 예산은 구청 보조금 5,000만 원과 재단 자부담 1,000만 원이야. 순서는 표지, 한 장 요약, 사업 개요, 추진 경과, 목표 대비 실적, 미달 원인, 만족도 조사, 예산 집행, 문제점과 개선 방안, 증빙 목록. 목표 대비 실적은 지표·목표·실적·달성률·판정 표로, 예산은 항목·계획·집행·차액·집행률 표로 넣어줘. 사업 개요의 목적과 목표는 계획서 문장 그대로 쓰고, 만족도에는 응답자 수를 함께 적어줘. 장 제목은 결론 한 문장으로 쓰고, 숫자는 파일 값 그대로 쓰고 파일에 없는 숫자는 만들지 마.
사업명, 기간, 재원, 지표 이름만 바꾸면 교육 사업이나 지원 사업 결과보고서에도 그대로 씁니다.

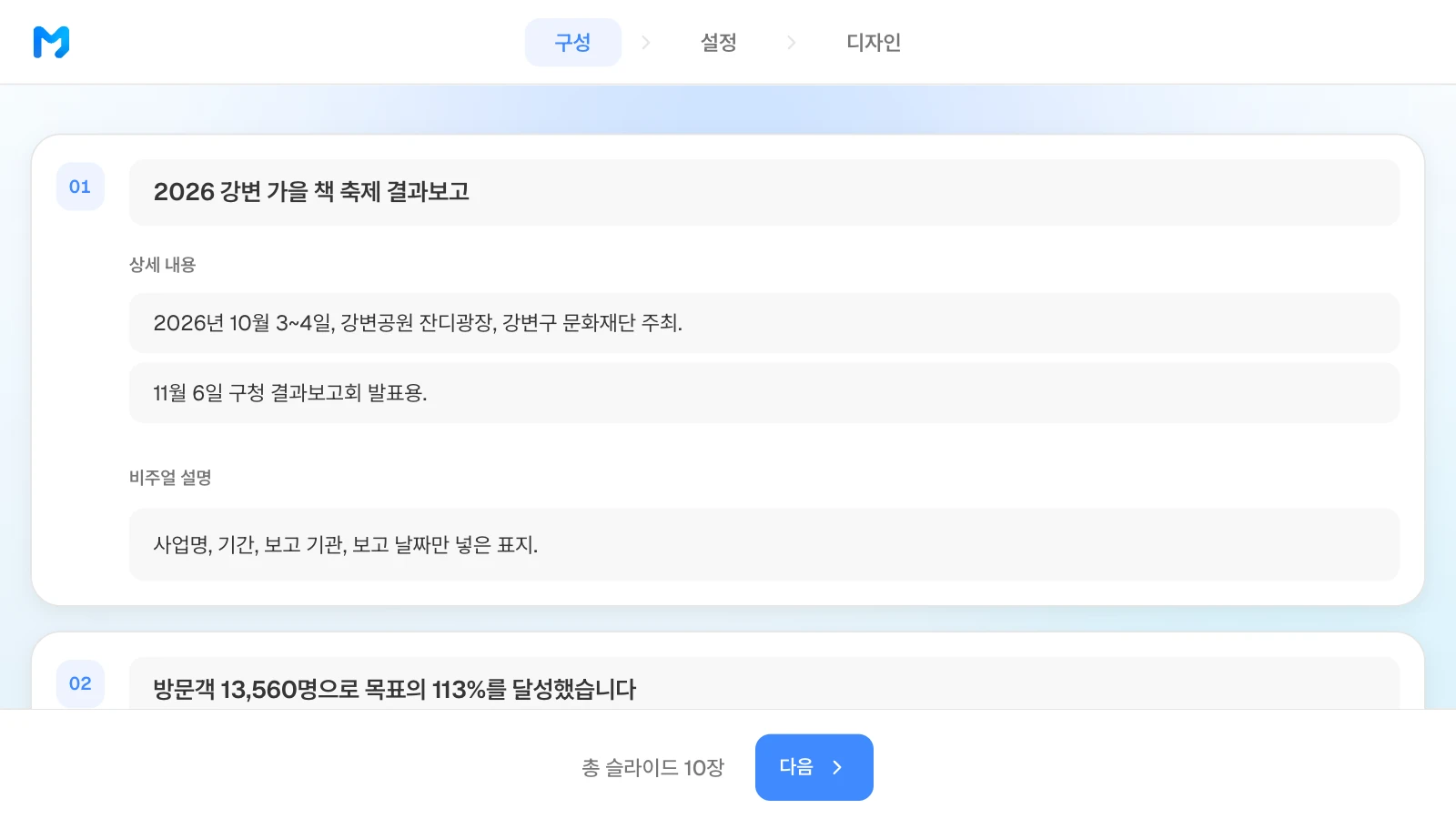

2. 구성 단계에서 장별 결론 제목을 고칩니다
MOVO가 제안한 장별 제목과 상세 내용을 사업계획서와 나란히 놓고 확인합니다. 3장 사업 개요의 목표 숫자가 계획서와 같은지 보고, 제목이 '예산 집행 현황'처럼 주제어로 나오면 '예산 5,870만 원을 집행했고 잔액은 130만 원입니다'처럼 결론 한 문장으로 고칩니다.

3. 청중과 문체 톤을 정합니다

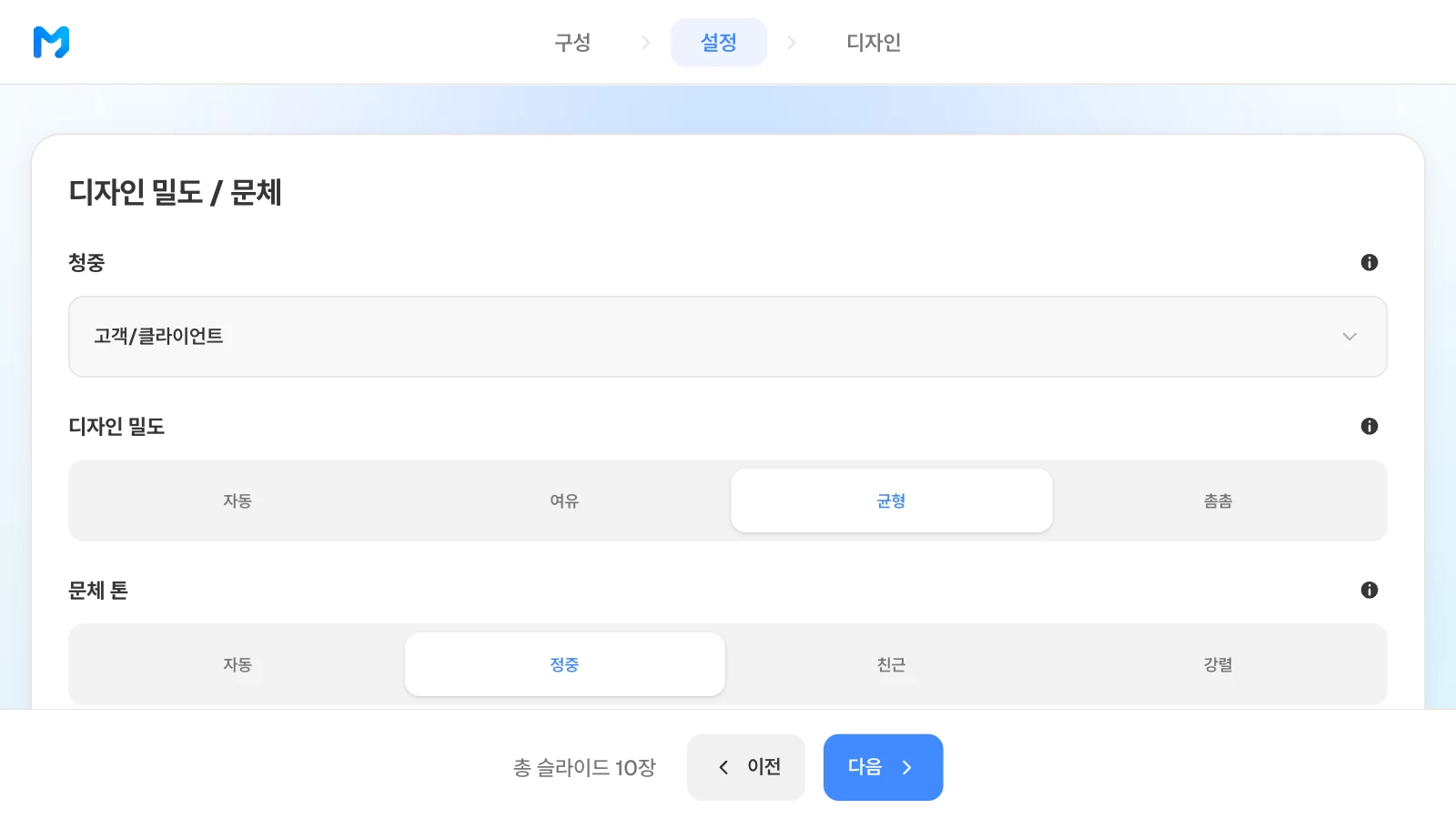

설정 단계에서 청중은 '고객/클라이언트', 디자인 밀도는 '균형', 문체 톤은 '정중'을 고릅니다. 사업비를 준 구청에 보고하는 자료라 청중을 '고객/클라이언트'로 골랐습니다. 사내 프로젝트 결과를 임원에게 보고한다면 '경영진'을 고르세요.

4. 보고서 디자인을 고릅니다

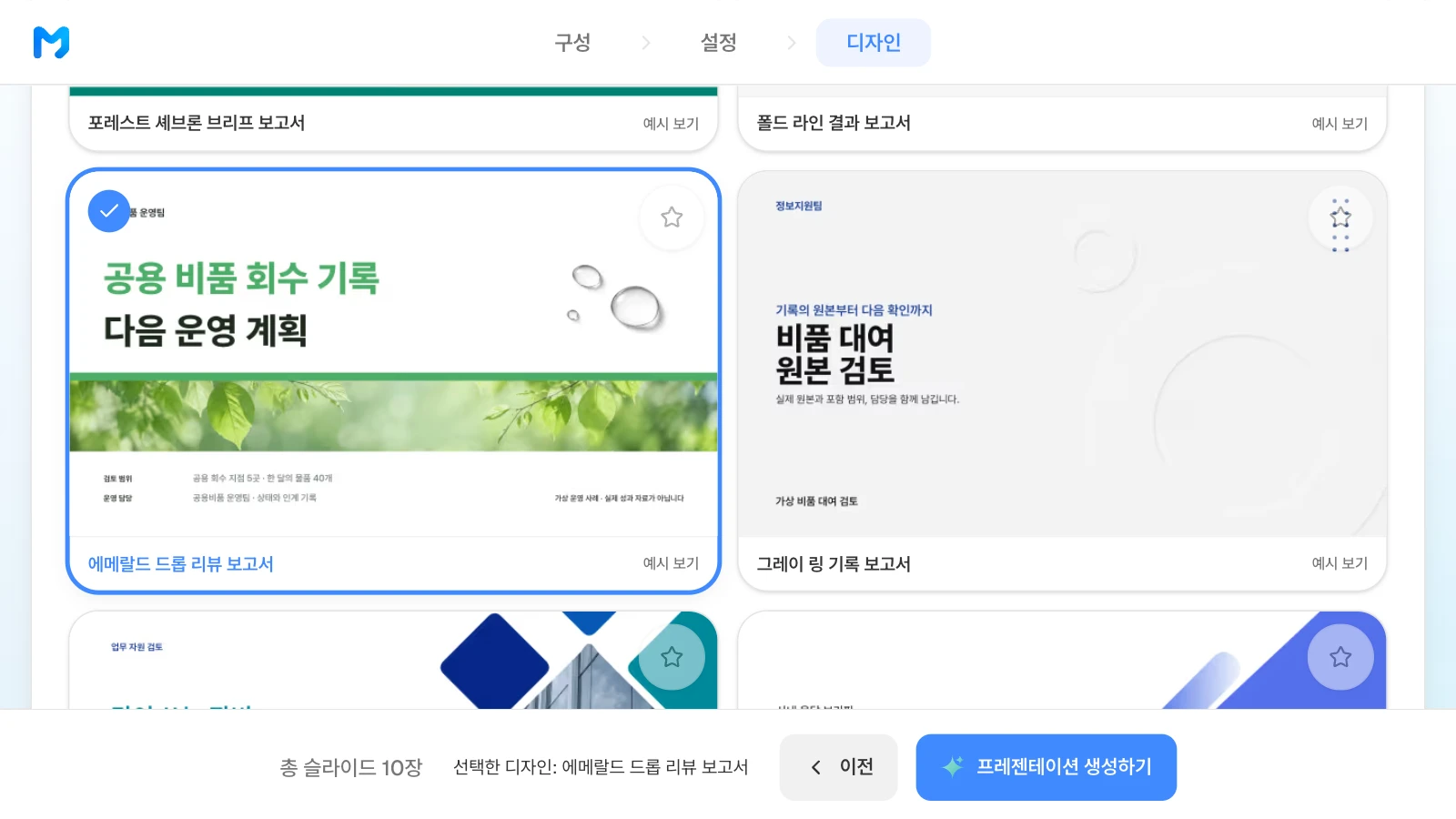

결과보고서는 표와 막대 비교가 대부분이라 '문서 종류'를 '보고 /분석형'으로 바꿔 보고서 스타일만 남깁니다. 구청 결과보고회에서 화면으로 넘길 자료라 장식이 많은 스타일보다 흰 바탕에 표가 또렷한 쪽이 읽기 쉽습니다. 이 예시는 '예시 보기'에서 두 값을 나란히 세운 쌍 막대 장을 확인하고, 올해·지난해 만족도 비교에 바로 쓸 수 있는 '에메랄드 드롭 리뷰 보고서'를 골랐습니다. 'Pro' 표시가 없는 스타일이라 무료 요금제에서도 고를 수 있고, 고른 뒤 '프레젠테이션 생성하기'를 누릅니다.

5. 숫자를 집계 파일과 맞춰 보고 필요한 장만 고칩니다

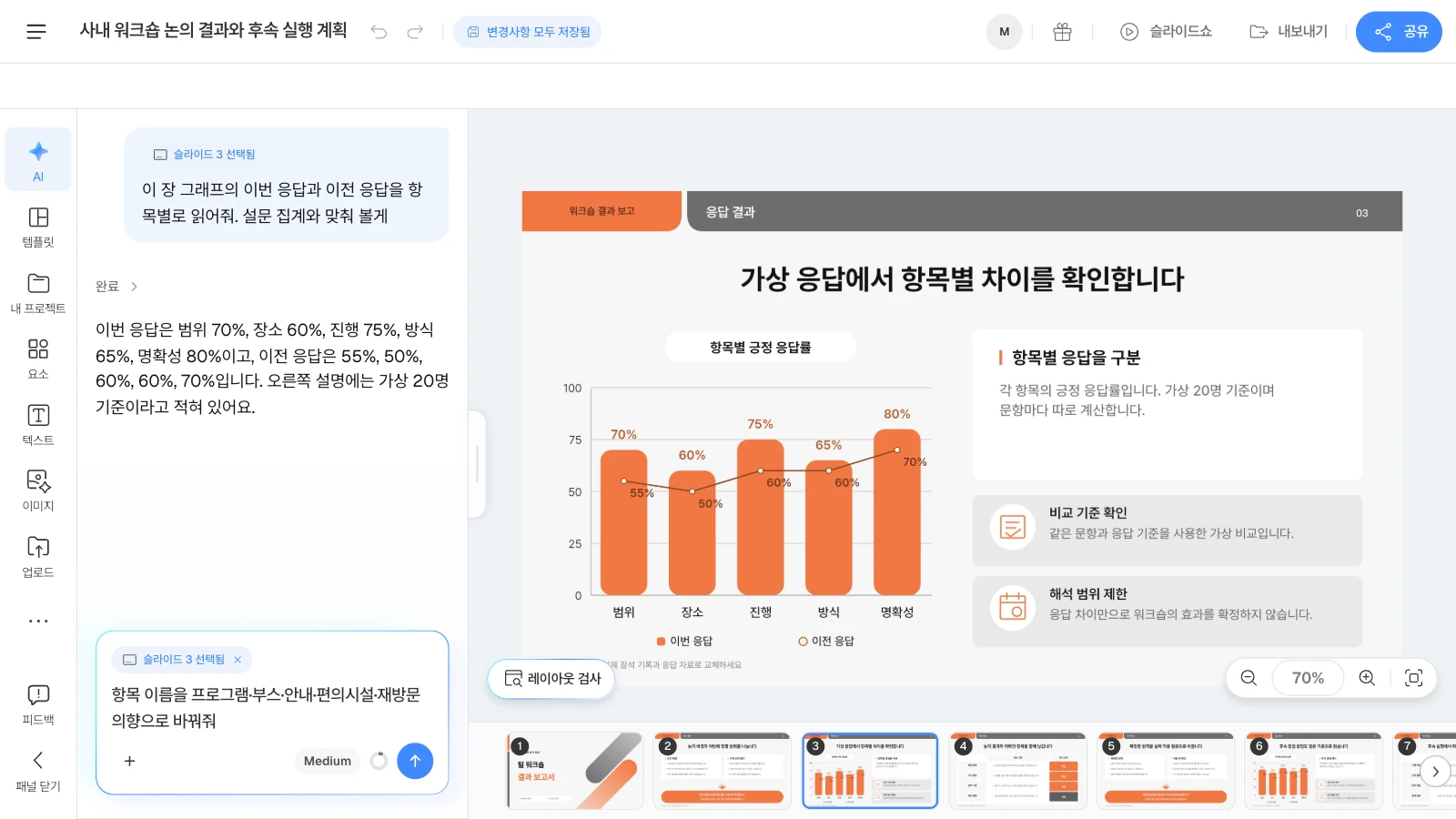

생성된 덱에서는 5장 실적표, 7장 만족도, 8장 집행표처럼 숫자가 몰린 장부터 봅니다. 장을 골라 왼쪽 AI 창에 숫자를 항목별로 읽어 달라고 하고, 편의시설 58%(620명 중 360명)나 체험 프로그램 집행 780만 원처럼 보고회에서 질문이 나올 값을 집계 엑셀·설문 집계와 맞춥니다. 틀린 값은 같은 창에 고쳐 달라고 하거나 캔버스에서 직접 고치고, 표를 고친 장은 '레이아웃 검사'로 겹치거나 잘린 글이 없는지 봅니다.

6. PowerPoint 파일로 내보냅니다

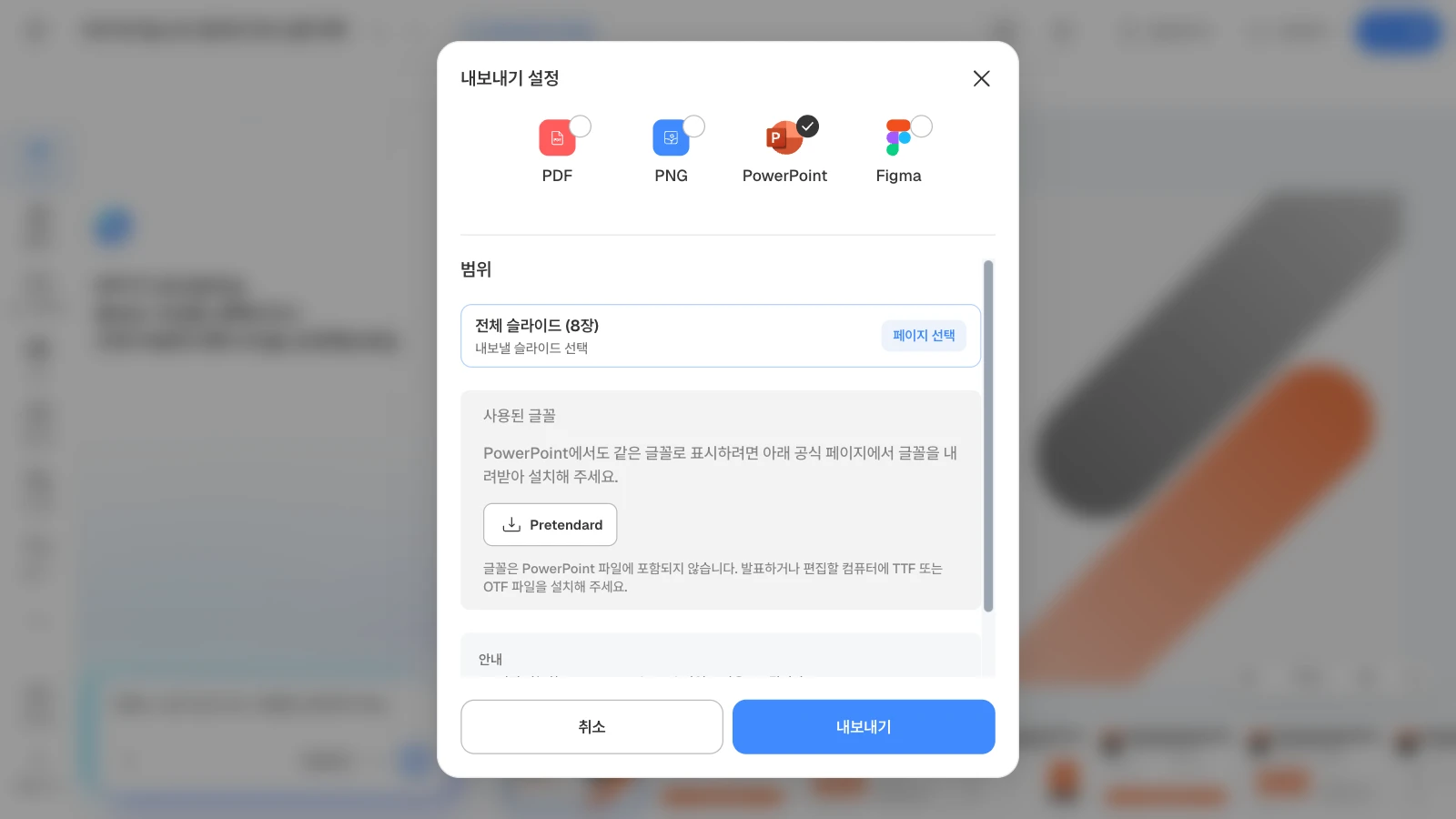

구청이 보고회 전에 표현이나 숫자를 고쳐 달라고 하면 재단 사업 담당자가 바로 손댈 수 있게 PowerPoint(PPTX, Pro·Max 요금제)로 받아 둡니다. 결과보고서 제출 서류에 함께 붙일 사본은 PDF로 받습니다. 보고회장 노트북에서 글꼴이 바뀌지 않도록, 내보내기 창 '사용된 글꼴'에 나온 글꼴을 그 노트북에 미리 설치하세요. PPTX 파일에는 글꼴이 들어가지 않습니다.

결과보고서 예시 템플릿 3가지
하루이틀 행사, 몇 달 운영한 교육 사업, 사내 프로젝트의 결과 보고에 하나씩 맞춘 MOVO 템플릿입니다. 셋 다 8장이라 위 10장 구성에 맞추려면 사업 개요나 증빙 목록 장을 더합니다. 템플릿 안의 이름과 수치는 지어낸 예시입니다.
1. 사내 워크숍 논의 결과와 후속 실행 계획 (8장)
표지에 '결과 보고서'를 크게 둔 8장 템플릿입니다. 논의 배경과 범위, 이번 응답 막대와 이전 응답 선을 겹친 그래프, 항목마다 확인·예정을 붙인 점검표, 다음 실행 네 칸을 담았습니다. 워크숍이나 축제처럼 하루이틀에 끝난 행사의 결과보고서에 맞습니다.

2. 사내 교육 운영 결과와 개선 과제 (8장)
월별 누적 신청과 이수 인원을 겹쳐 그린 그래프, 남은 질문과 개선 과제를 짝지은 장, 의견 접수와 확인 건수 그래프를 담았습니다. 교육이나 지원 프로그램처럼 몇 달 동안 운영한 사업의 결과보고서에 맞습니다.

3. 프로젝트 성과와 다음 단계 보고서 (8장)
결론 전에 기간·범위·평가 기준을 밝히는 장, 응답자 100명 기준 만족·보통·불만족 표, 네 가지 목표 도식, 확대 여부를 정할 조건을 담았습니다. 사내 프로젝트를 마치고 확대·수정·중단을 정해야 할 때 맞습니다.

자주 묻는 질문
결과보고서와 성과보고서, 회고는 무엇이 다른가요?
결과보고서는 한 번의 사업이나 행사가 끝난 뒤 계획서와 비교해 승인하거나 비용을 낸 쪽에 보고하는 문서라, 목표 대비 실적과 예산 집행, 증빙이 중심입니다. 성과보고서는 분기나 1년처럼 정해진 기간마다 실적을 보고합니다. 회고는 팀 안에서 잘된 점과 바꿀 점을 나누는 자리라 예산 집행과 증빙을 다루지 않을 때가 많습니다.
기관 서식이 한글(HWP) 파일이면 어떻게 하나요?
제출용 결과보고서는 기관 서식에 맞춰 한글 파일로 쓰고, 결과보고회에서 발표할 자료는 PPT로 따로 만드세요. MOVO는 HWP 파일을 받지 않으니 작성한 결과보고서를 PDF로 저장해 첨부하고, 요청에 "결과보고서의 항목 순서대로 발표 자료를 만들어줘"라고 적습니다. MOVO의 내보내기 형식은 PDF, 이미지(PNG·WebP), PPTX, Figma이고 한글 파일 형식은 없습니다. 지난해 발표 자료가 PowerPoint 파일이라면 대시보드의 'PPTX 불러오기'로 에디터에 가져와 올해 숫자로 고쳐 쓸 수 있습니다. 파일은 20MB·50장까지이고, MOVO에 없는 글꼴은 Pretendard로 바뀔 수 있습니다.
사내 프로젝트 결과보고서도 같은 순서인가요?
뼈대는 같고 몇 장이 바뀝니다. 사업 개요 자리에는 프로젝트를 시작할 때 합의한 목표와 범위를, 예산 집행 자리에는 투입 인원과 기간, 외부 비용을 적습니다. 만족도 조사를 하지 않았다면 그 장을 빼고, 증빙 목록 대신 산출물과 문서의 보관 위치를 적습니다.
몇 달 동안 운영한 교육·지원 사업은 무엇을 더 넣나요?
월별 신청 인원과 수료 인원을 누적 그래프로 보여 주고, 중간에 그만둔 인원과 이유를 셉니다. 끝난 날 받은 만족도만으로는 효과를 알기 어려우니, 계획서에 사후 조사가 있다면 정해 둔 시점의 결과를 따로 보고한다고 적습니다. 위 템플릿 2번이 월별 누적 그래프가 들어 있는 교육 운영 결과 보고서입니다.
행사 하나를 짧게 보고할 때는 몇 장이면 되나요?
사업 개요, 목표 대비 실적, 만족도 조사, 예산 집행, 개선 방안의 5장이면 됩니다. 한 장 요약은 사업 개요 장 위쪽에 결론 한 줄로 넣고, 증빙은 파일로 따로 붙입니다. 무료 요금제는 AI로 한 번에 5장까지 만들 수 있습니다.
정리
결과보고서 PPT는 계획서와 실제 결과를 나란히 놓는 10장 자료입니다. 사업 개요는 계획서에서 그대로 옮기고, 목표 대비 실적표에는 재는 방법과 달성률, 판정을 붙입니다. 미달 지표는 숫자로 원인을 나누고, 만족도에는 응답자 수와 지난해 비교를, 예산 집행표에는 차액마다 이유를 적습니다. 마지막으로 문제 하나에 개선, 담당, 시점을 짝지어 다음 해 계획서로 넘기세요. 사업계획서와 집계 파일이 있다면 MOVO에 첨부해 목차부터 확인하세요.
