프로젝트 계획서 PPT 10장 구성 예시
가상의 식자재 유통사 WMS 도입 착수 계획으로 10장 순서와 범위표, 마일스톤 판정 기준, 역할, 예산, 리스크 쓰는 법을 정리했습니다.

프로젝트 계획서 PPT는 착수 회의에서 목표, 범위, 일정, 역할, 예산, 리스크를 한자리에서 합의하려고 만드는 자료이고, 표지와 한 장 요약을 더해 10장이면 충분합니다. 장마다 그 회의에서 정해야 할 것 하나를 제목으로 올리면 됩니다. 손이 가장 많이 가는 곳은 무엇을 넣을지가 아니라 무엇을 하지 않는지, 누가 정하는지를 적는 부분입니다. 범위 장에 '이번에 하지 않는 일'이 없으면 구축 도중 "배차 기능도 같이 되죠?" 같은 요청을 거절할 근거가 없고, 역할 장이 조직도로 끝나면 일정이 밀린 날 "전환을 미룰지는 누가 정하나요?"라는 질문에 아무도 답하지 못합니다.
MOVO에는 결재가 끝난 착수 품의서 워드 파일, 구축사가 낸 제안서 PDF, 날짜와 금액이 든 WBS 엑셀을 함께 올리고 회의 날짜와 참석자를 적어 '빠른 생성'으로 보냅니다. 그러면 슬라이드를 그리기 전에 10장 각각의 제목과 내용이 카드로 먼저 나옵니다. 범위 카드에 제외 항목이 들어갔는지, 일정 카드의 날짜가 WBS와 같은지 그 자리에서 고치고 디자인을 고르면 슬라이드가 만들어집니다. 착수 뒤 날짜가 바뀐 장은 그 장만 골라 다시 손보고, 구축사가 자기 회사 양식으로 옮길 수 있게 PowerPoint 파일로 넘깁니다. 이 글은 가상의 식자재 유통사가 이천·김해 물류센터에 창고관리시스템(WMS)을 들이는 착수 계획서 10장을 따라가며 목표와 범위, 마일스톤과 전환 판정 기준, 역할 분담, 예산과 리스크를 채우는 법을 보여 주고, MOVO 작업 순서와 바꿔 쓸 템플릿을 이어서 소개합니다.

프로젝트 계획서 PPT에는 어떤 장이 들어가나요?
착수 회의 참석자가 차례로 던지는 질문에 한 장씩 답하도록 10장을 놓습니다. 얼마로 언제까지 하나 → 왜 하나 → 어디까지 하나 → 언제 무엇이 끝나나 → 무엇을 확인하고 넘어가나 → 누가 정하나 → 돈은 언제 얼마 나가나 → 무엇이 틀어질 수 있나 → 착수 뒤 6주 동안 무엇을 하나 순서입니다. 아래는 급식·외식 거래처에 식자재를 납품하는 직원 280명의 유통사가 이천과 김해 물류센터 두 곳에 WMS를 들이는 프로젝트의 계획서입니다. 회사, 금액, 날짜는 모두 가상입니다.
| 장 | 착수 회의에서 나오는 질문 | WMS 예시의 슬라이드 제목 |
|---|---|---|
| 1. 표지 | 무슨 프로젝트이고 누가 책임지나 | 이천·김해 물류센터 WMS 도입 착수 계획 |
| 2. 한 장 요약 | 얼마로 언제까지, 오늘 무엇을 정하나 | 3억 원으로 4월 26일까지 두 센터에 WMS를 엽니다 |
| 3. 배경과 목표 | 왜 하고, 끝나면 무엇이 달라지나 | 오출고를 1,000건 중 8건에서 2건 이하로 줄입니다 |
| 4. 범위 | 어디까지 하고 무엇은 안 하나 | 입고부터 출고 검수까지 하고, 배차와 ERP 교체는 뺍니다 |
| 5. 일정과 마일스톤 | 언제 무엇이 끝나나 | 3월 29일 이천, 4월 26일 김해 순서로 엽니다 |
| 6. 전환 판정 기준 | 무엇을 확인하고 새 시스템으로 넘어가나 | 재고 차이가 0.5%를 넘으면 전환을 1주 미룹니다 |
| 7. 조직과 역할 | 누가 무엇을 하고 누가 결정하나 | 전환 여부는 물류본부장이 결정합니다 |
| 8. 예산 | 돈은 언제 얼마 나가나 | 예비비 10%를 포함해 총 3억 원입니다 |
| 9. 리스크와 대응 | 무엇이 틀어질 수 있고 그때 무엇을 하나 | ERP 연동 지연이 가장 큰 위험입니다 |
| 10. 보고 체계와 첫 6주 | 진행 상황은 언제 어떻게 듣나 | 매주 금요일 한 장으로 보고하고 12월 11일에 요구사항을 확정합니다 |

그림의 템플릿은 사내 요청 처리 보고서라 계획서 전용은 아닙니다. 다만 월별·주별 간트 차트가 한 장씩 들어 있습니다. 월별 간트는 월 칸을 11월~5월 일곱 칸으로 한 칸 늘리면 5장 일정이 되고, 1~6주 주별 간트는 10장의 첫 6주 할 일에 칸 수까지 맞습니다. 요청이 세 갈래로 들어오는 흐름도는 4장에서 포함 업무를 갈래로 보여 줄 때, 결과 전달 흐름도는 10장 보고 체계에, 두 개의 추이 그래프는 3장 배경 숫자와 목표 추적에 바꿔 씁니다.
- 2장에 '오늘 정할 것'을 적습니다. 착수 회의는 발표만 듣고 끝나기 쉽습니다. 범위, 전환 판정 기준, 예비비 사용 규칙처럼 그 자리에서 승인받을 항목을 세 줄로 적어 두면 회의가 끝났을 때 무엇이 정해졌는지 남습니다.
- 표지에 버전과 작성일을 넣습니다. 계획서는 착수 뒤에도 고쳐집니다. '버전 1.0, 11월 13일 작성'처럼 적어 두면 회사와 구축사가 서로 다른 판을 펴 놓고 이야기하는 일을 막습니다.
목표와 범위는 어떻게 적어야 나중에 말이 달라지지 않나요?
목표는 지금 숫자, 목표 숫자, 재는 방법을 한 줄에 함께 적고, 범위는 하는 일·하지 않는 일·나중에 할 일을 나눈 표로 적습니다. '물류 효율화'처럼 숫자 없는 목표는 5월에 성공했는지 가릴 근거가 되지 못하고, 하지 않는 일을 비워 둔 칸은 회의 때마다 다른 사람이 채웁니다.
예시 회사의 3장 목표 표입니다.
| 지표 | 지금(2026년 7~9월 평균) | 목표(2027년 5월) | 재는 방법 |
|---|---|---|---|
| 오출고 | 출고 1,000건 중 8건(월 30,000건 중 240건) | 1,000건 중 2건 이하 | 거래처 반품·재배송 가운데 '품목·수량 오류' 건수 ÷ 출고 건수 |
| 재고 차이 | 품목 2,400개 중 36개(1.5%) | 0.5% 이하(12개 이하) | 월말 실사에서 장부와 수량이 다른 품목 수 ÷ 전체 품목 수 |
| 출고 마감 | 19시 10분 | 18시 | 그날 마지막 출고 검수가 끝난 시각의 월평균 |
- 재는 방법을 착수 날 정합니다. 오출고를 거래처 불만 건수로 셀지 반품 사유로 셀지 정하지 않으면, 5월에 서로 다른 숫자를 들고 와 비교하게 됩니다. 지금 숫자도 같은 방법으로 다시 셉니다.
- 목표를 재는 달을 일정에 맞춥니다. 김해 센터가 4월 26일에 열리니 두 센터를 함께 잴 수 있는 첫 달은 5월입니다. 5월 월말 실사와 월평균 마감 시각은 6월 첫 주에야 나오므로, 안정화 종료 보고도 그 주로 잡습니다.

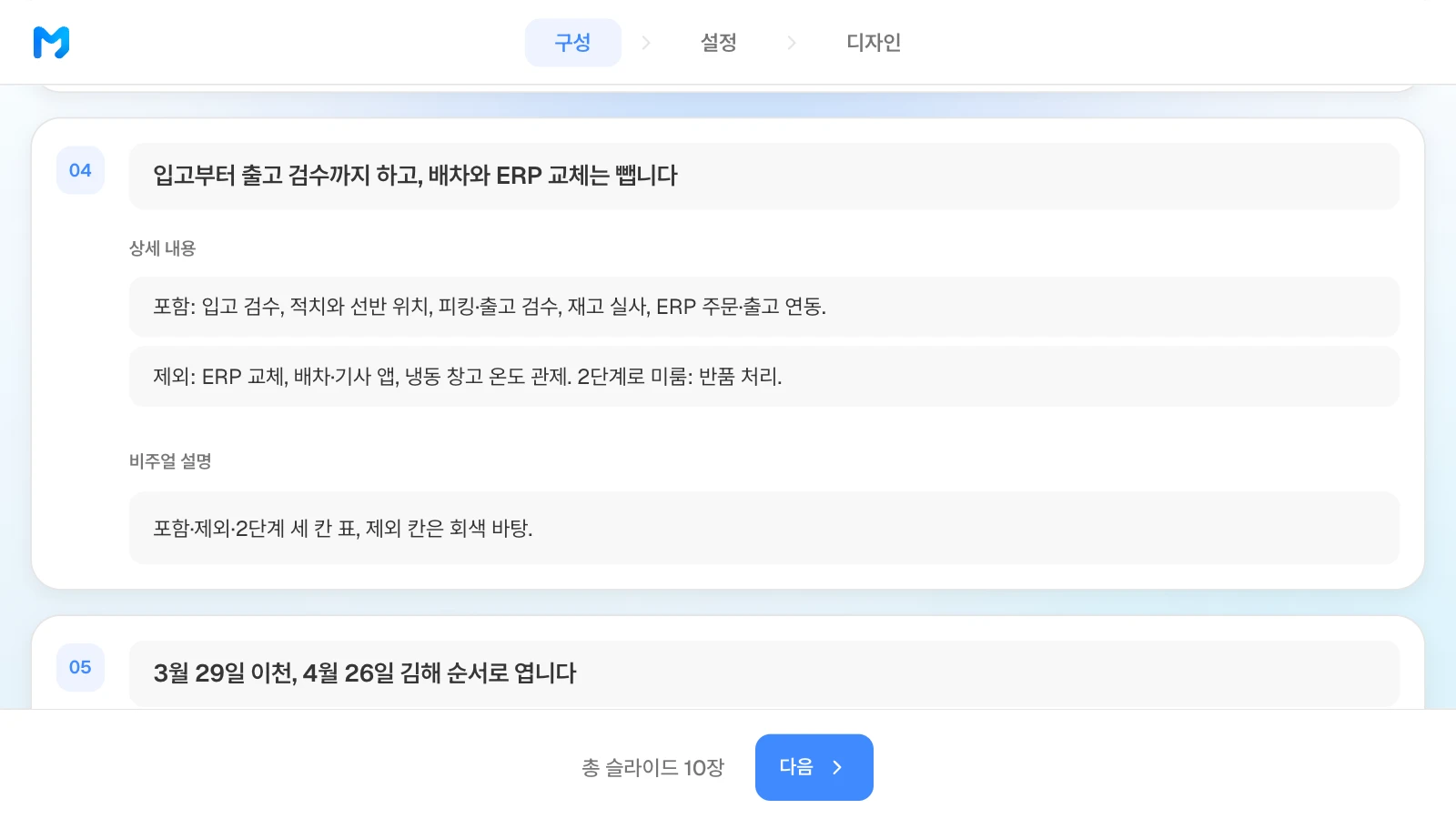

4장 범위는 세 칸으로 나눕니다. 아래 그림처럼 업무마다 조건을 적는 표가 있는 템플릿이면 줄 이름만 포함·제외·2단계로 바꾸면 됩니다.

| 구분 | 항목 | 이렇게 나눈 이유 |
|---|---|---|
| 포함 | 입고 검수(바코드 스캔, 유통기한 입력), 적치와 선반 위치 관리, 피킹·출고 검수, 재고 실사, ERP 주문 받기·출고 결과 보내기 연동, 스캐너 60대와 무선 AP 설치, 작업자 교육 | 오출고와 재고 차이가 생기는 구간 |
| 제외 | ERP 교체, 배송 차량 배차와 기사 앱, 냉동 창고 온도 관제, 거래처 주문 포털 | 다른 부서의 과제이거나 따로 예산이 잡힘 |
| 2단계로 미룸 | 반품 처리 자동화 | 2027년 7월에 1단계 결과를 보고 다시 검토 |
- 제외 항목에는 이유를 한 줄 붙입니다. '온도 관제는 시설팀의 내년 과제'처럼 적어 두면 회의 때마다 뺀 이유를 다시 설명하지 않아도 됩니다.
- 포함 항목은 확인할 수 있는 결과로 씁니다. '재고 관리 개선' 대신 '월말 재고 실사를 스캐너로 한다'처럼 쓰면 통합 테스트에서 됐는지 안 됐는지 바로 가립니다.
- 범위를 바꾸는 길을 정해 둡니다. 새 요청은 변경 요청서로 받고, PM이 일정과 비용에 주는 영향을 적어 올립니다. 일정이 1주 이상 밀리거나 비용이 500만 원을 넘게 늘면 물류본부장이 정하고, 그보다 작으면 PM이 정한 뒤 주간 보고에 남깁니다.
일정은 마일스톤과 판정 기준으로 어떻게 나누나요?
일정 장에는 할 일이 수백 줄인 WBS 대신 단계 다섯 개와 마일스톤 여덟 개만 올리고, 마일스톤마다 '무엇이 되면 끝난 것으로 보는지'를 한 줄씩 붙입니다. 날짜만 적힌 마일스톤은 그날이 와도 끝났는지 아무도 판단하지 못합니다.

예시 회사의 5장 마일스톤 표입니다. 착수일 2026년 11월 16일부터 안정화가 끝나는 2027년 6월 4일까지 약 29주입니다.
| 마일스톤 | 날짜 | 끝난 것으로 보는 기준 |
|---|---|---|
| 착수 회의 | 2026년 11월 16일(월) | 범위, 전환 판정 기준, 예비비 사용 규칙 승인 |
| 요구사항 확정 | 12월 11일(금) | 센터장이 각자 자기 센터 업무 흐름 확인서에 서명 |
| 설계 승인 | 2027년 1월 15일(금) | 화면 설계서와 ERP 연동 설계서를 PM과 IT팀이 승인 |
| 구축 완료 | 2월 26일(금) | ERP 주문 받기·출고 결과 보내기 연동 시험 통과 |
| 통합 테스트 종료 | 3월 19일(금) | 시나리오 120개를 모두 돌리고 치명 결함 0건 |
| 이천 센터 전환 | 3월 29일(월) | 3월 24일(수) 판정 회의에서 전환 조건 네 가지 충족 |
| 김해 센터 전환 | 4월 26일(월) | 4월 21일(수) 판정 회의에서 같은 조건 충족 |
| 안정화 종료 | 6월 4일(금) | 5월 한 달 목표 지표로 종료 보고 |
- 두 센터를 한 번에 열지 않습니다. 이천을 먼저 열고 4주 뒤에 김해를 열면, 이천에서 나온 문제를 김해 전환 전에 고칠 시간이 생깁니다.
- 간트 막대 끝에 날짜를 적습니다. 막대만 있으면 '2월 말쯤'으로 읽힙니다. 막대 끝마다 마일스톤 날짜를 붙여야 구축사와 같은 날을 봅니다.
- WBS 전체는 엑셀로 남깁니다. 계획서에는 WBS 파일 이름과 보관 위치만 적고, 주 단위 할 일은 주간 보고에서 다룹니다.
6장은 새 시스템으로 넘어갈지 정하는 조건을 따로 한 장에 둡니다. 판정 회의에서 이 장 하나만 띄워 놓고 항목마다 '충족'인지 묻는 데 씁니다. 그러려면 네 조건의 결과가 회의 전에 모두 나와 있어야 하니, 재고 실사는 판정 회의 앞 주말(이천 3월 20~21일, 김해 4월 17~18일)에 합니다.

| 전환 조건 | 기준 | 확인하는 사람 |
|---|---|---|
| 재고 데이터 | 판정 회의 앞 주말 전수 실사에서 장부와의 차이 0.5% 이하 | 센터장 |
| 결함 | 통합 테스트 치명 결함 0건, 나머지 결함은 고칠 날짜가 정해짐 | PM, 구축사 |
| 교육 | 그 센터 작업자 교육 이수 100% | 센터장 |
| ERP 연동 | 판정 회의 전 이틀 연속 주문 받기·출고 결과 보내기 오류 0건. 연동이 늦어졌다면 스폰서가 승인한 주문 파일 업로드 방식 준비 완료 | IT팀 |
네 가지 중 하나라도 채우지 못하면 전환을 1주 미루고, 그동안은 지금처럼 종이 피킹 리스트로 출고합니다. 미루는 결정은 물류본부장이 판정 회의 자리에서 내립니다.
역할 분담은 누가 결정하는지까지 적어야 하나요?
네. 역할 장에는 사람과 맡은 일 옆에 '혼자 정할 수 있는 범위'를 함께 적습니다. 조직도만 그려 두면 일정이 밀리거나 돈이 더 들 때 누구에게 올려야 하는지를 그때마다 다시 묻게 됩니다.

예시 회사의 7장 역할 표입니다.
| 역할 | 누구 | 맡는 일 | 혼자 정할 수 있는 것 |
|---|---|---|---|
| 스폰서 | 물류본부장 | 예산 승인, 범위 변경, 전환 판정 | 1주 이상 일정 변경, 500만 원이 넘는 지출, 전환 연기 |
| PM | 물류혁신팀 차장 | 일정과 이슈 관리, 주간 보고, 변경 요청 접수 | 1주 미만 일정 조정, 건당 500만 원까지 예비비 사용 |
| 현업 책임 | 이천·김해 센터장 | 업무 흐름 확인, 재고 이관 검수, 작업자 교육 | 센터 작업 순서, 교육 일정 |
| IT팀 | IT팀 과장 | ERP 연동, 무선 AP 공사, 계정과 권한 | 연동 방식 |
| 구축사 | PL과 개발자 3명 | 설계, 개발, 데이터 이관, 교육 자료 | 화면 세부 설계(PM 승인을 받아 확정) |
할 일마다 R(직접 하는 사람), A(최종 책임. 한 줄에 한 역할만 두고, 센터마다 따로 하는 일은 그 센터의 센터장이 집니다), C(미리 의견을 듣는 사람), I(결과를 전해 듣는 사람)를 붙인 표(RACI 표)를 하나 더 두면, 서로 상대가 하는 줄 알았던 일이 드러납니다.
| 할 일 | 물류본부장 | PM | 센터장 | IT팀 | 구축사 |
|---|---|---|---|---|---|
| 요구사항 확정 | I | R | A | C | R |
| ERP 연동 | I | C | I | A | R |
| 재고 데이터 이관 | I | C | A | C | R |
| 작업자 교육 | I | C | A | I | R |
| 전환 판정 | A | R | C | C | C |
| 범위 변경 | A | R | C | C | C |
10장에는 착수 뒤 진행 상황을 어떻게 들을지와 첫 6주 동안 할 일을 적습니다.
- 주간 보고는 한 장입니다. 매주 금요일 16시까지 PM이 지난주 한 일, 다음 주 할 일, 막힌 일과 결정이 필요한 일을 한 장에 적어 스폰서와 두 센터장에게 보냅니다. 첫 보고는 11월 20일입니다.
- 운영위원회는 매월 첫째 주 목요일입니다. 스폰서가 주재하고 일정, 예산, 리스크 표를 다시 봅니다. 첫 회의는 12월 3일입니다.
- 권한을 넘는 일은 회의를 기다리지 않습니다. 위 역할 표에서 PM이 혼자 정할 수 있는 범위를 넘는 일은 이틀 안에 스폰서에게 따로 보고합니다.
- 첫 6주는 주 칸에 할 일을 놓습니다. 1주 차 이천 현장 인터뷰(11월 18~19일), 2주 차 김해 현장 인터뷰(11월 24~25일), 4주 차 요구사항 확정(12월 11일)처럼 적어 두면, 3주 차에 열리는 첫 운영위원회에서 밀린 일이 바로 보입니다.
예산과 리스크는 어떤 표로 보여 주나요?
예산은 항목·금액·비중·근거 표에 한 번만 드는 돈과 매년 드는 돈을 나눠 적고, 리스크는 '미리 할 일'과 '이 신호가 보이면 할 일'을 짝지은 표로 적습니다. 이렇게 두면 "내년에도 나가는 돈은 얼마인가요?", "일이 틀어지는 걸 언제 알 수 있나요?"라는 질문에 표 하나로 답합니다.
예시 회사의 8장 예산표입니다. 금액은 가상의 예시이고, 실제 계획서에서는 견적서 금액으로 채웁니다.
| 항목 | 금액 | 비중 | 근거 |
|---|---|---|---|
| 구축 용역(설계·개발·ERP 연동·데이터 이관) | 1억 4,000만 원 | 46.7% | 구축사 견적 |
| WMS 사용료 첫해(사용자 80명) | 4,800만 원 | 16.0% | 월 400만 원 × 12개월 |
| 핸디 스캐너 60대(충전 거치대 포함) | 4,200만 원 | 14.0% | 거치대 포함 대당 70만 원 |
| 무선 AP 공사(두 센터) | 1,800만 원 | 6.0% | 통신 공사 견적 |
| 라벨 프린터와 선반 라벨 | 1,200만 원 | 4.0% | 제작사 견적 |
| 교육과 전환 주간 지원 인력 | 1,000만 원 | 3.3% | 전환 주 야간·주말 근무 |
| 예비비 | 3,000만 원 | 10.0% | 건당 500만 원까지 PM, 넘으면 스폰서 승인 |
| 합계 | 3억 원 | 100% |
- 매년 드는 돈을 따로 적습니다. 사용료 4,800만 원은 2년째부터 물류센터 운영 예산으로 넘어가고, 사용료를 뺀 구축 용역·장비·공사·교육 비용 2억 2,200만 원은 한 번만 듭니다. 예비비 3,000만 원은 쓰지 않으면 남습니다.
- 돈이 나가는 시점을 적습니다. 구축 용역 1억 4,000만 원은 착수 때 30%(4,200만 원), 설계 승인 때 30%(4,200만 원), 김해 전환 뒤 검수를 마치면 40%(5,600만 원)를 냅니다. 재무팀이 분기 자금 계획을 세울 때 보는 줄입니다.
- 장비 수량은 사람 수에서 계산합니다. 두 센터 작업자 48명에 고장과 충전 교대에 쓸 12대를 더해 스캐너가 60대입니다.
9장 리스크 표입니다. 위험마다 대응을 시작할 신호를 숫자나 날짜로 적었습니다.
| 리스크 | 미리 할 일 | 이 신호가 보이면 | 그때 할 일 | 담당 |
|---|---|---|---|---|
| ERP 연동 개발 지연(IT팀 담당자 1명) | 12월 11일까지 연동 항목 확정, 구축사가 시험 환경 제공 | 2월 12일까지 주문 받기 연동 시험 미통과 | 스폰서 승인을 받아 첫 2주는 주문 파일 업로드로 운영 | IT팀 과장 |
| 재고 데이터 이관 오류 | 판정 회의 앞 주말에 전수 실사 | 실사 차이 0.5% 초과 | 전환 1주 연기 | 센터장 |
| 작업자 적응 | 센터별 키 유저 2명이 2주 동안 동행, 그림 위주 교육 자료 | 전환 첫 주 시간당 피킹 줄 수가 평소의 70% 미만 | 구축사 현장 지원 1주 연장 | 센터장 |
| 3월 물량 증가(지난해 3월 출고가 2월보다 18% 많았음) | 급식 개학 주문이 몰리는 3월 초 2주를 피해 이천은 3월 마지막 주, 김해는 4월에 전환 | 전환 주 출고 예상이 평소보다 15% 넘게 많음 | 종이 피킹 병행 | PM |
| 구축사 핵심 인력 교체 | 계약서에 PL 교체 2주 전 통보와 인수인계 조항 | PL 교체 통보 | 인수인계 기간에 일정 다시 점검 | PM |

- 신호는 날짜나 숫자로 씁니다. '연동이 늦어지면'이 아니라 '2월 12일까지 시험을 통과하지 못하면'이라고 적어야 그날 바로 대응을 시작합니다. 2월 12일은 구축 완료일 2주 전입니다.

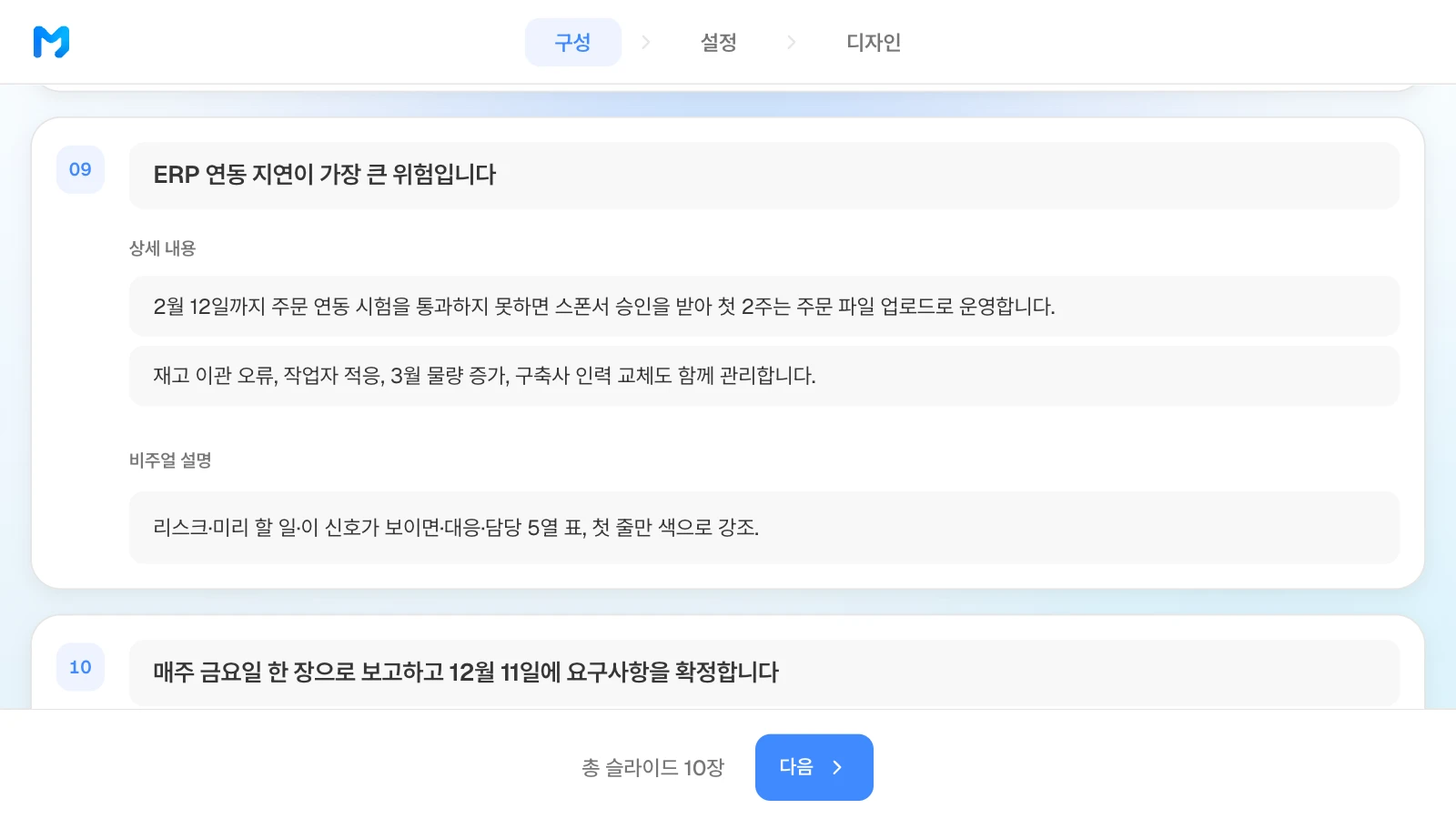

- 가장 큰 위험을 제목으로 올립니다. 9장 제목을 'ERP 연동 지연이 가장 큰 위험입니다'로 쓰면 회의 시간이 모자라 표를 다 보지 못해도 그 한 줄은 전달됩니다.
MOVO로 프로젝트 계획서를 만들면 무엇이 다른가요?
- 품의서와 WBS를 한 요청에 넣기: 결재가 끝난 착수 품의서(.docx), 구축사 제안서 PDF, WBS 엑셀(.xlsx)을 함께 첨부합니다. PDF는 100쪽, 엑셀은 시트 20개·셀 10만 개까지이고, 첨부는 무료 요금제 3개·파일당 5MB, Pro·Max 요금제 10개·파일당 20MB(한 번에 합계 50MB)까지입니다. 구축사 제안서가 한글(HWP)이나 PowerPoint 파일이면 PDF로 저장해 첨부하세요.
- 카드에서 범위와 날짜부터 맞추기: 슬라이드를 그리기 전에 10장의 제목, 상세 내용, 비주얼 설명이 카드로 나옵니다. 범위 카드의 제외 항목과 일정 카드의 마일스톤 날짜를 WBS와 대조해 고치면, 고친 카드를 바탕으로 슬라이드가 만들어집니다.
- 날짜가 바뀐 장만 다시 손보기: 일정 장을 고르면 왼쪽 AI 창 입력란에 '슬라이드 N 선택됨'이 붙고, 그 장이 요청에 함께 실려 갑니다. 표를 고친 뒤에는 캔버스 아래 '레이아웃 검사'로 겹치거나 잘린 글을 찾습니다.

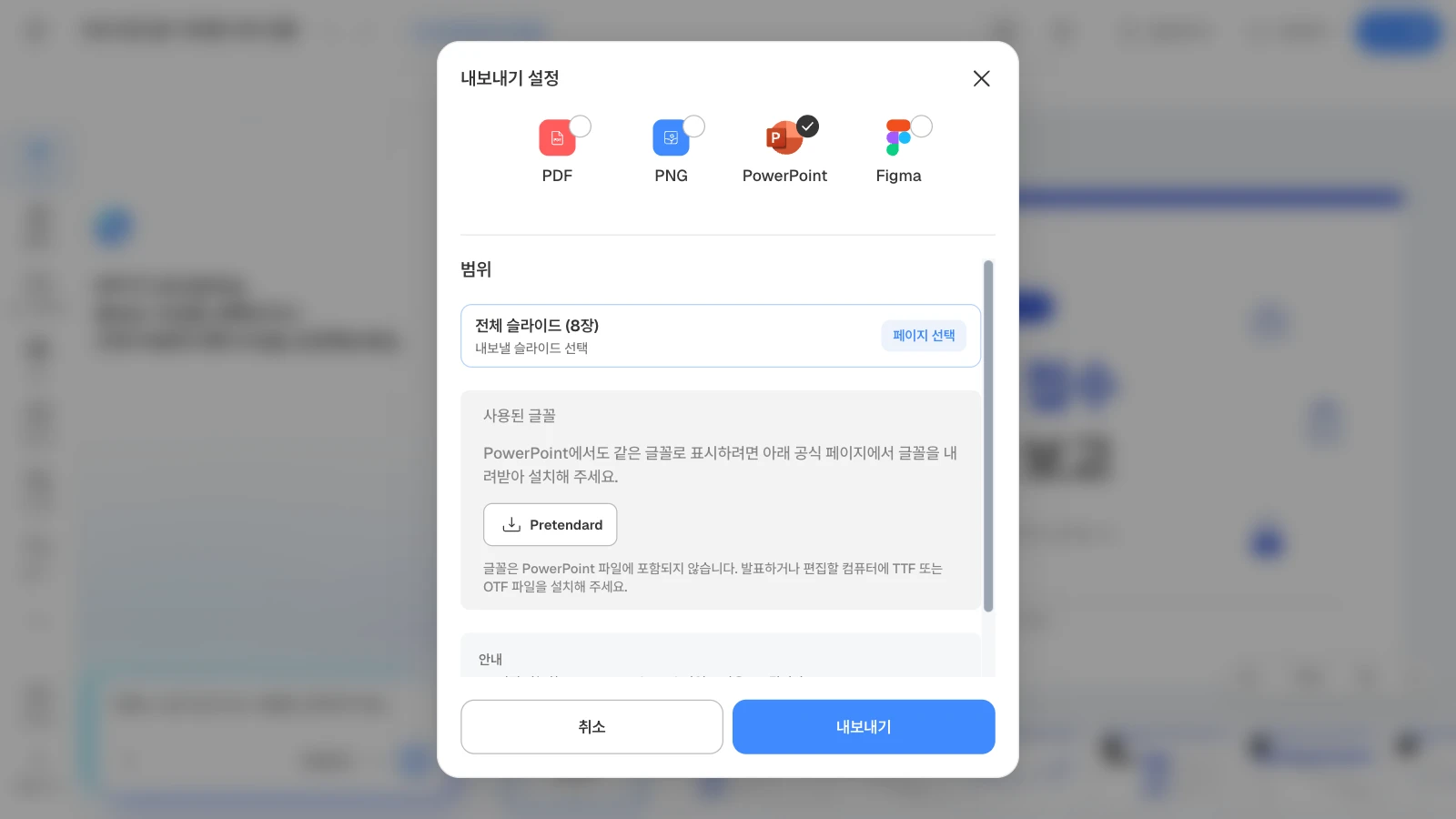

- 구축사와 주고받는 PowerPoint 파일: Pro·Max 요금제에서는 PowerPoint(PPTX)와 Figma로 내보낼 수 있고, PDF·PNG는 모든 요금제에서 받습니다. 무료 요금제의 PDF·PNG에는 MOVO 워터마크가 들어갑니다.
- 10장을 AI로 만들 때의 요금제: 무료 요금제는 AI로 한 번에 5장까지 만들 수 있어, 10장 계획서를 한 번에 만들려면 Pro·Max 요금제가 필요합니다. 아래 템플릿 두 개는 어느 요금제에서나 내 프로젝트로 복사해 고칠 수 있습니다.
MOVO로 프로젝트 계획서 PPT 만드는 과정
1. 착수 품의서와 WBS 엑셀을 올리고 회의 정보를 적습니다

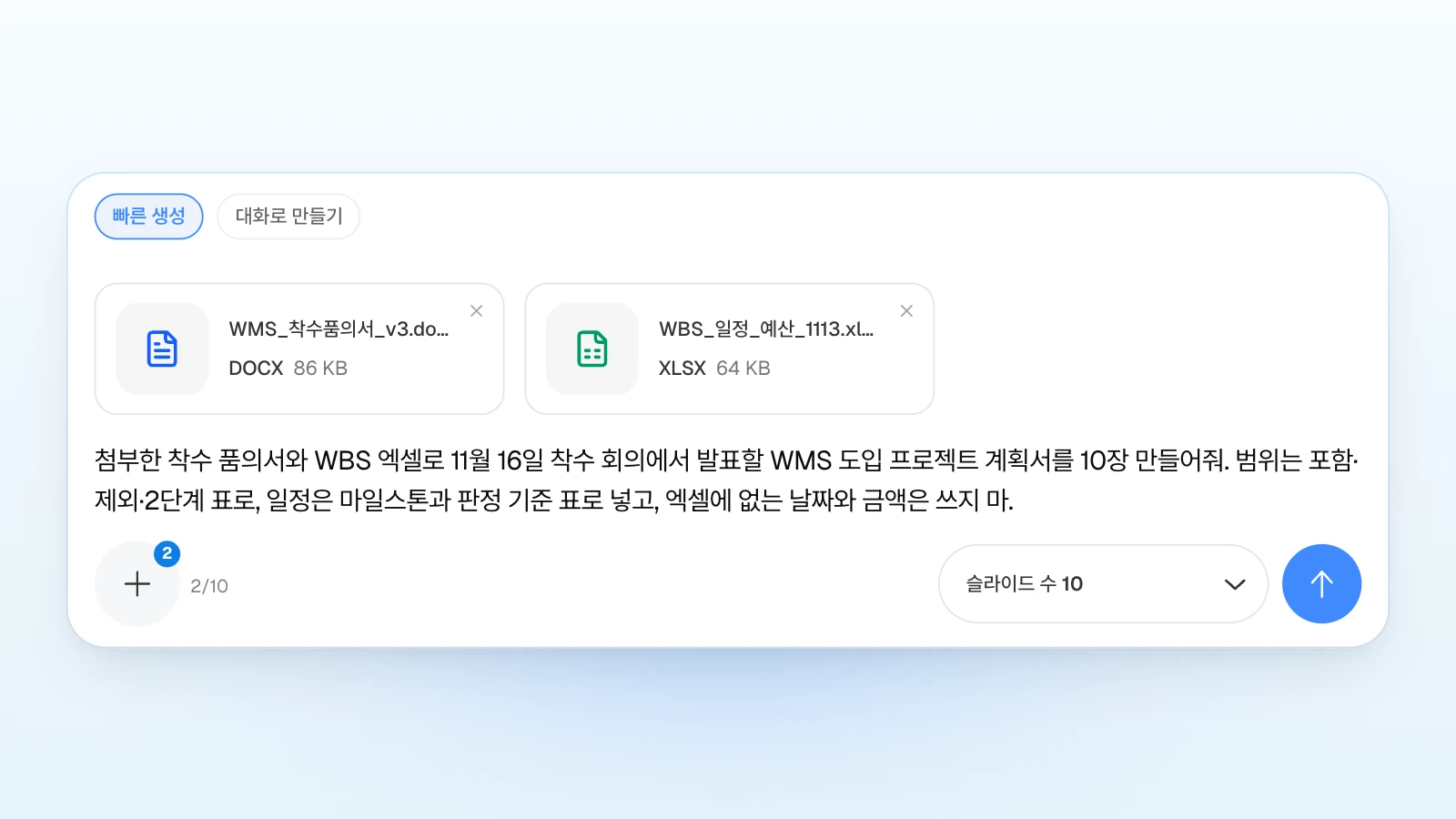

대시보드 입력창에 착수 품의서 워드 파일과 WBS 엑셀을 첨부하고, 구축사 제안서 PDF가 있으면 함께 붙입니다. 언제 누구 앞에서 발표하는지, 어떤 장을 어떤 표로 받고 싶은지 적고 입력창 오른쪽 아래 '슬라이드 수'를 10으로 맞춥니다. 범위와 날짜를 카드에서 먼저 고칠 수 있게 입력창 위쪽 칩은 '빠른 생성'에 둔 채 보냅니다. 구축사 홈페이지에만 있는 회사 소개는 링크를 붙여도 읽지 못하니, 필요한 문장을 복사해 요청에 함께 넣으세요.

착수 회의 발표용이라면 이렇게 적습니다.
첨부한 착수 품의서, 구축사 제안서 PDF, WBS 일정·예산 엑셀을 바탕으로 11월 16일 착수 회의에서 발표할 프로젝트 계획서를 10장으로 만들어줘. 이천·김해 물류센터 두 곳에 창고관리시스템(WMS)을 들이는 프로젝트이고, 결정은 물류본부장이 하며 두 센터장과 IT팀, 구축사가 함께 들어. 장 순서는 표지, 한 장 요약, 배경과 목표, 범위, 일정과 마일스톤, 전환 판정 기준, 조직과 역할, 예산, 리스크와 대응, 보고 체계와 첫 6주 할 일이야. 범위는 포함·제외·2단계로 미룸 세 칸 표로, 일정은 마일스톤·날짜·끝난 것으로 보는 기준 표로, 역할은 누가 무엇을 혼자 정할 수 있는지 보이게 넣어줘. 예산은 한 번만 드는 돈과 매년 드는 돈을 나눠 적고, 리스크마다 미리 할 일과 대응을 시작할 신호, 담당을 붙여줘. 각 장 제목은 그 장의 결론을 한 문장으로 쓰고, 날짜와 금액은 엑셀에 있는 값만 써줘.
회사, 센터, 날짜, 금액만 바꾸면 ERP 교체나 사무실 이전처럼 여러 부서가 함께 움직이는 다른 프로젝트의 계획서에도 그대로 씁니다.
2. 범위 카드의 제외 줄과 마일스톤 날짜를 확인합니다
구성 단계에서 4장 범위 카드에 '제외'와 '2단계로 미룸' 항목이 빠짐없이 들어왔는지, 5장 일정 카드의 날짜가 WBS 엑셀과 같은지 봅니다. 7장 역할 카드의 비주얼 설명에 '줄마다 최종 책임(A)은 한 칸'처럼 표의 규칙을 적어 두면 AI가 그 장을 배치할 때 참고합니다.

3. 결정하는 사람에 맞춰 청중을 고릅니다

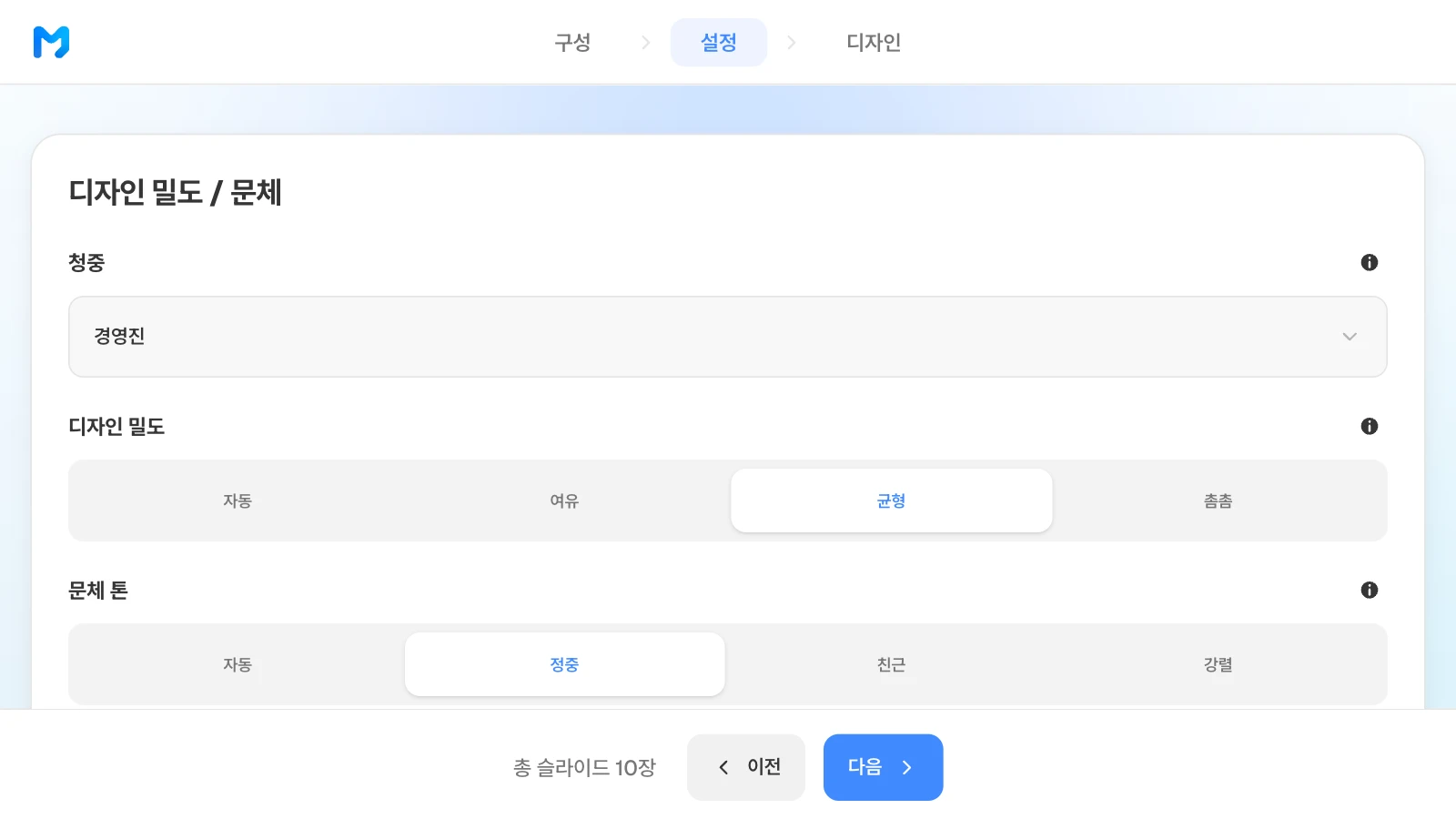

설정 단계의 청중은 그 회의에서 결정을 내리는 사람을 기준으로 고릅니다. 이 계획서는 구축사와 IT팀도 함께 보지만 범위와 전환을 정하는 사람이 물류본부장이라 '경영진'을 골랐습니다. 회사 보고서에 쓰는 색이 정해져 있다면 같은 단계의 '브랜드 컬러'에 넣어 두세요.

4. 보고서 스타일 중에서 계획서 디자인을 고릅니다

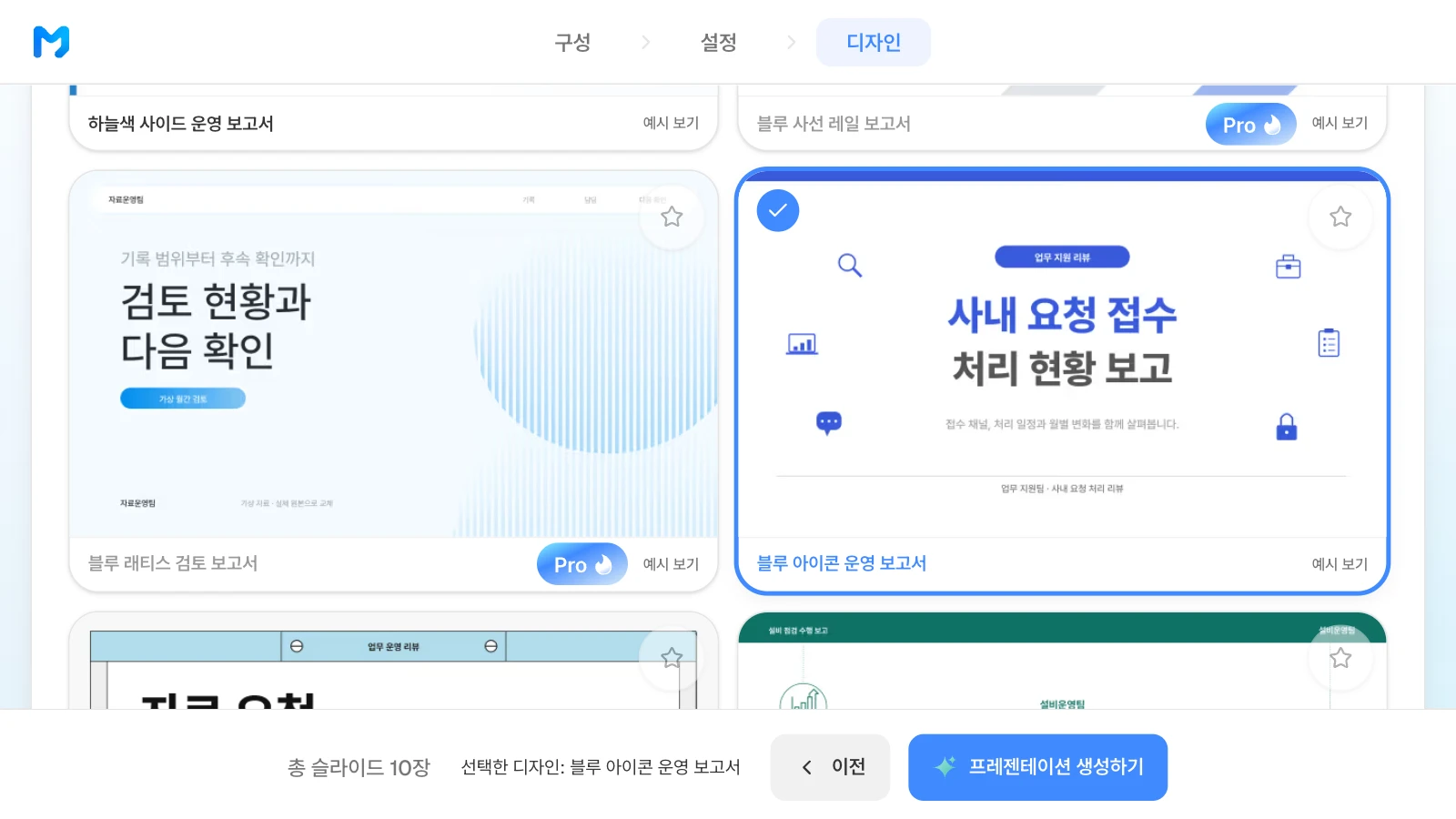

디자인 단계에서 문서 종류를 '보고 /분석형'으로 좁히고, '예시 보기'로 샘플 장을 넘겨 본 뒤 하나를 고릅니다. 이 예시에서는 일정표와 흐름도를 작은 파란 아이콘과 넓은 여백으로 정리하는 '블루 아이콘 운영 보고서'를 골랐습니다. 'Pro' 표시가 없어 무료 요금제에서도 고를 수 있습니다. 고른 뒤 '프레젠테이션 생성하기'를 누르면 입력창에서 맞춘 장 수로 생성을 요청하며, 10장을 한 번에 만드는 것은 Pro·Max 요금제에서 됩니다.

5. 일정 장을 골라 WBS와 날짜를 맞춥니다
만들어진 덱에서 일정 장을 고르고 왼쪽 AI 창에 그 장의 과제와 기간을 읽어 달라고 한 뒤, 답을 WBS 엑셀과 나란히 놓고 대조합니다. AI 창은 덱을 만들 때 첨부한 엑셀을 따로 보지 않으니, 대조까지 AI에게 맡기려면 WBS 엑셀을 AI 창에 다시 첨부해 요청합니다. WBS와 다른 날짜는 같은 창에 고쳐 달라고 하거나 캔버스에서 글자를 눌러 직접 고칩니다. 고친 뒤에는 캔버스 아래 '레이아웃 검사'를 눌러 겹치거나 칸 밖으로 나간 글자가 없는지 봅니다.

6. 구축사에 보낼 PPTX와 참석자용 PDF를 받습니다
착수 회의가 끝나면 구축사 PL이 합의된 일정을 자기 회사 주간 보고 양식으로 옮겨야 하니, 편집할 수 있는 PowerPoint(PPTX, Pro·Max 요금제)로 보냅니다. 회의 전날 참석자에게 미리 돌릴 읽기용은 PDF로 받습니다. 내보내기 창에 나오는 글꼴은 PPTX 파일에 들어가지 않으므로, 파일을 보낼 때 글꼴 이름(이 예시는 Pretendard)과 내려받을 곳을 함께 알려 주세요.

프로젝트 계획서에 바꿔 쓸 템플릿 2가지
계획서의 범위·일정·역할 장에 바꿔 쓸 수 있는 MOVO 템플릿입니다. 두 템플릿 모두 사내 운영 보고서로 만든 것이라 속에 든 팀, 과제, 수치는 구성을 보여 주기 위한 가상 예시입니다. 내 프로젝트로 복사한 뒤 장 제목과 표 내용을 바꿔 쓰면 됩니다.
1. 사내 요청 접수 체계와 처리 현황 (8장)

1월부터 6월까지 과제 다섯 줄을 막대로 그린 월별 일정표와, 1주부터 6주까지의 주별 일정표가 함께 들어 있습니다. 요청이 세 갈래로 들어오는 흐름도와 월별 추이 그래프 두 장도 있어 계획서의 범위 흐름도, 마일스톤 일정, 첫 6주 할 일, 목표 추적 장으로 바꿔 쓰기 좋습니다. 일정 관리가 계획서의 중심인 시스템 도입이나 이전 프로젝트에 맞습니다.

2. 요청 변경의 범위와 대조 질문 (8장)

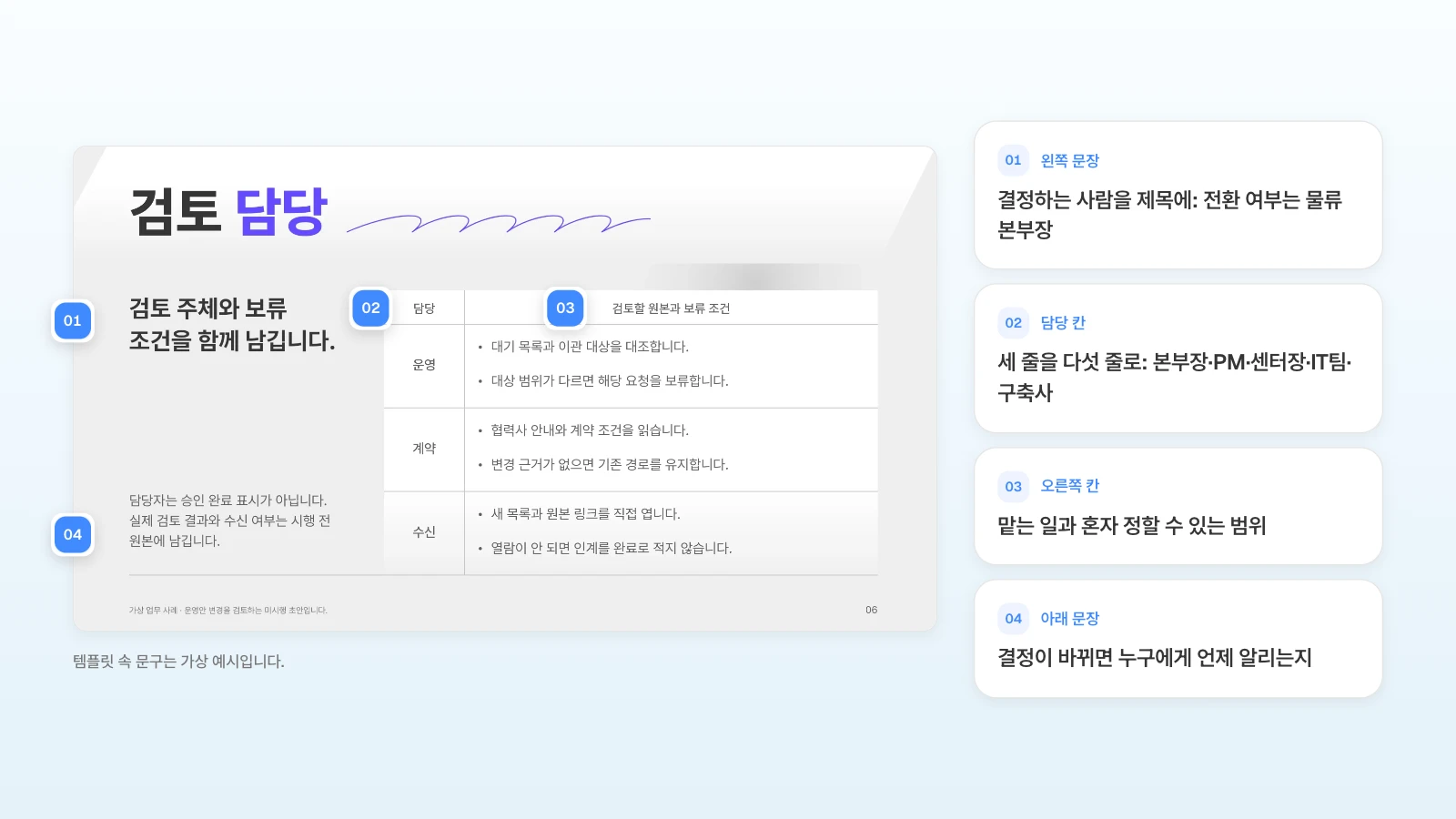

업무마다 확인할 조건을 두 줄씩 적는 범위 표, 담당마다 맡을 일과 보류 조건을 적는 표, '준비'와 '보류'를 나눈 시행 전 점검 장이 들어 있습니다. 각각 계획서의 범위, 역할 분담, 전환 판정 기준 장에 맞습니다. 회색 바탕에 보라색 강조만 쓴 디자인이고, 여러 부서가 맡을 일을 나누거나 기존 업무 방식을 바꾸는 프로젝트에 맞습니다.

자주 묻는 질문
프로젝트 계획서와 제안서, 착수 보고 자료는 무엇이 다른가요?
제안서는 일을 따내려는 쪽이 쓰는 문서라 왜 자기에게 맡겨야 하는지와 비용이 중심입니다. 계획서는 일을 맡기로 정한 뒤 회사와 구축사가 함께 지킬 범위, 일정, 역할, 예산을 적은 문서입니다. 착수 보고 자료는 대개 그 계획서를 착수 회의에서 발표하려고 장을 줄이고 결정할 것을 앞에 둔 것이라, 이 글의 10장 구성을 착수 보고 자료로도 씁니다.
WBS를 PPT에 모두 넣어야 하나요?
넣지 않습니다. 할 일이 수백 줄인 WBS를 슬라이드에 옮기면 글자가 읽히지 않고, 날짜가 바뀔 때마다 두 곳을 고쳐야 합니다. 일정 장에는 단계와 마일스톤만 올리고 WBS는 엑셀로 둔 채 10장에 파일 이름과 보관 위치를 적습니다. MOVO에 WBS 엑셀을 첨부할 때는 시트 20개·셀 10만 개 안에 들도록 쓰지 않는 시트를 지운 사본을 올리세요.
착수 뒤 일정이 바뀌면 계획서를 새로 만들어야 하나요?
새로 만들지 않고 버전을 올립니다. 착수 회의에서 승인한 날짜는 '기준 일정'으로 그대로 두고, 바뀐 날짜를 옆 열에 적으면서 바뀐 이유와 승인한 사람을 함께 남깁니다. 표지의 버전과 작성일을 고치고, 진행 상황은 계획서가 아니라 주간 보고로 알립니다. 구축사가 PowerPoint에서 고쳐 돌려준 판은 대시보드의 'PPTX 불러오기'로 MOVO 에디터에 다시 열어 이어서 고칠 수 있습니다(파일 20MB·50장까지, MOVO에서 지원하지 않는 글꼴은 Pretendard로 바뀝니다).
학교 팀 프로젝트 계획서도 같은 순서로 만드나요?
순서는 같고 몇 장의 내용이 바뀝니다. 스폰서 자리에는 지도교수를, 예산 장에는 재료비나 장비 대여료처럼 실제로 드는 돈만 적고, 마일스톤은 중간 발표와 최종 발표 날짜에 맞춥니다. 역할 장에는 팀원마다 맡은 산출물과 마감일을 적고, 리스크 장에는 팀원 일정이 겹치는 주나 장비 대여가 늦어지는 경우처럼 실제로 생길 만한 것만 두세 개 둡니다.
무료 요금제로 10장 계획서를 만들 수 있나요?
무료 요금제는 AI로 한 번에 5장까지 만들 수 있어 10장을 한 번에 만들려면 Pro 요금제(월 $19.99, 연간 결제 시 월 $16, 연 $192)나 Max 요금제가 필요합니다. 무료로 시작한다면 위 8장 템플릿을 복사해, 표지와 한 장 요약을 한 장으로 합치고 예산과 리스크를 한 장에 나란히 두는 식으로 줄여 쓰세요.
정리
프로젝트 계획서 PPT는 착수 회의에서 정할 것을 한 장에 하나씩 올린 10장 자료입니다. 목표에는 지금 숫자와 재는 방법을 붙이고, 범위는 포함·제외·2단계로 나눕니다. 일정은 마일스톤마다 끝난 것으로 보는 기준을 달고, 새 시스템으로 넘어갈 조건과 미루는 규칙은 따로 한 장에 둡니다. 역할 장에는 누가 무엇을 혼자 정할 수 있는지, 예산 장에는 매년 드는 돈과 돈이 나가는 시점을, 리스크 장에는 대응을 시작할 신호를 날짜나 숫자로 적으세요. 착수 품의서와 WBS가 준비됐다면 MOVO에 올려 카드 단계에서 범위와 날짜부터 맞춰 보세요.
